防食下地2層目塗中から上塗完了までの施工状況写真です。

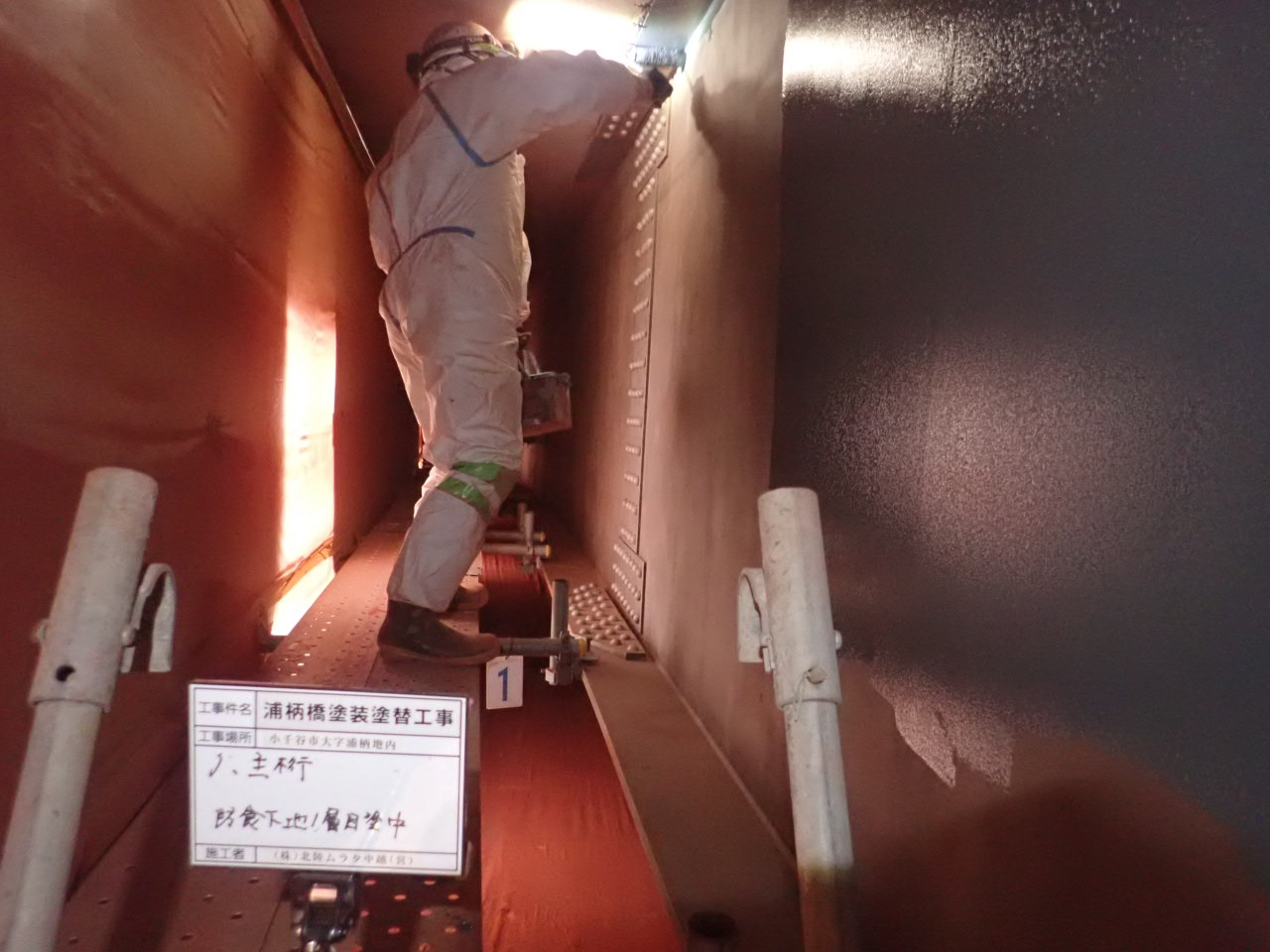

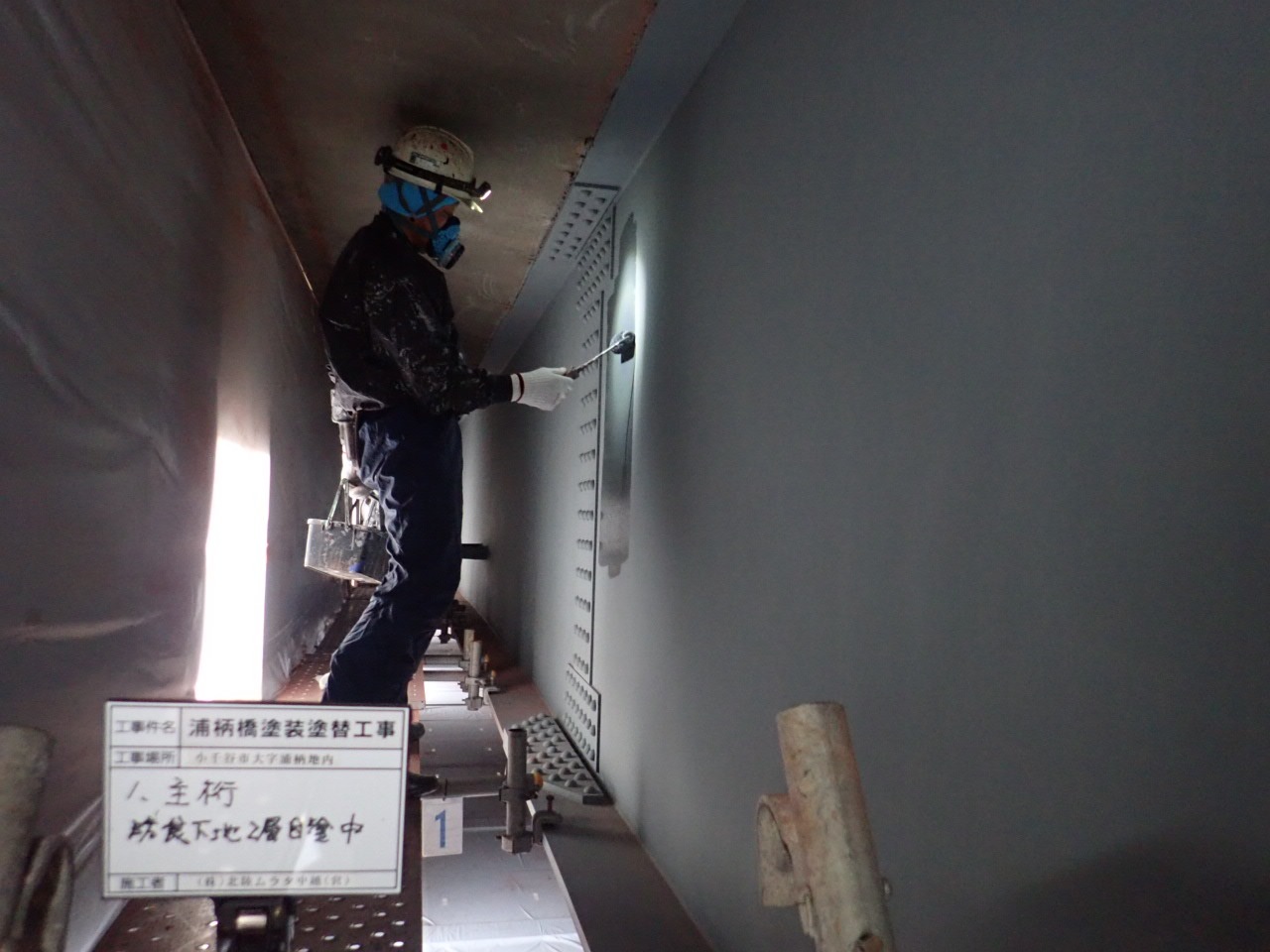

12月 防食下地2層目塗中

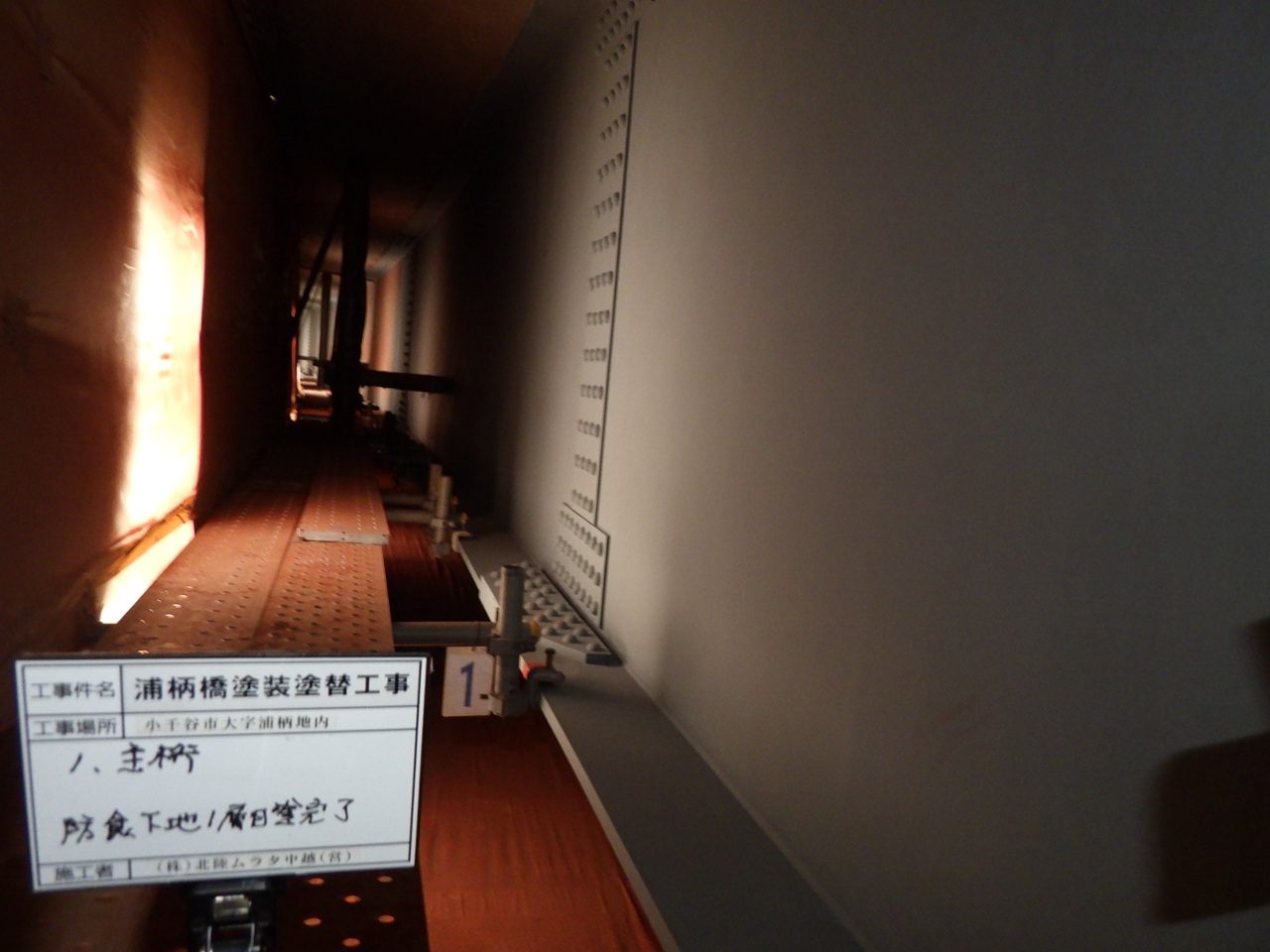

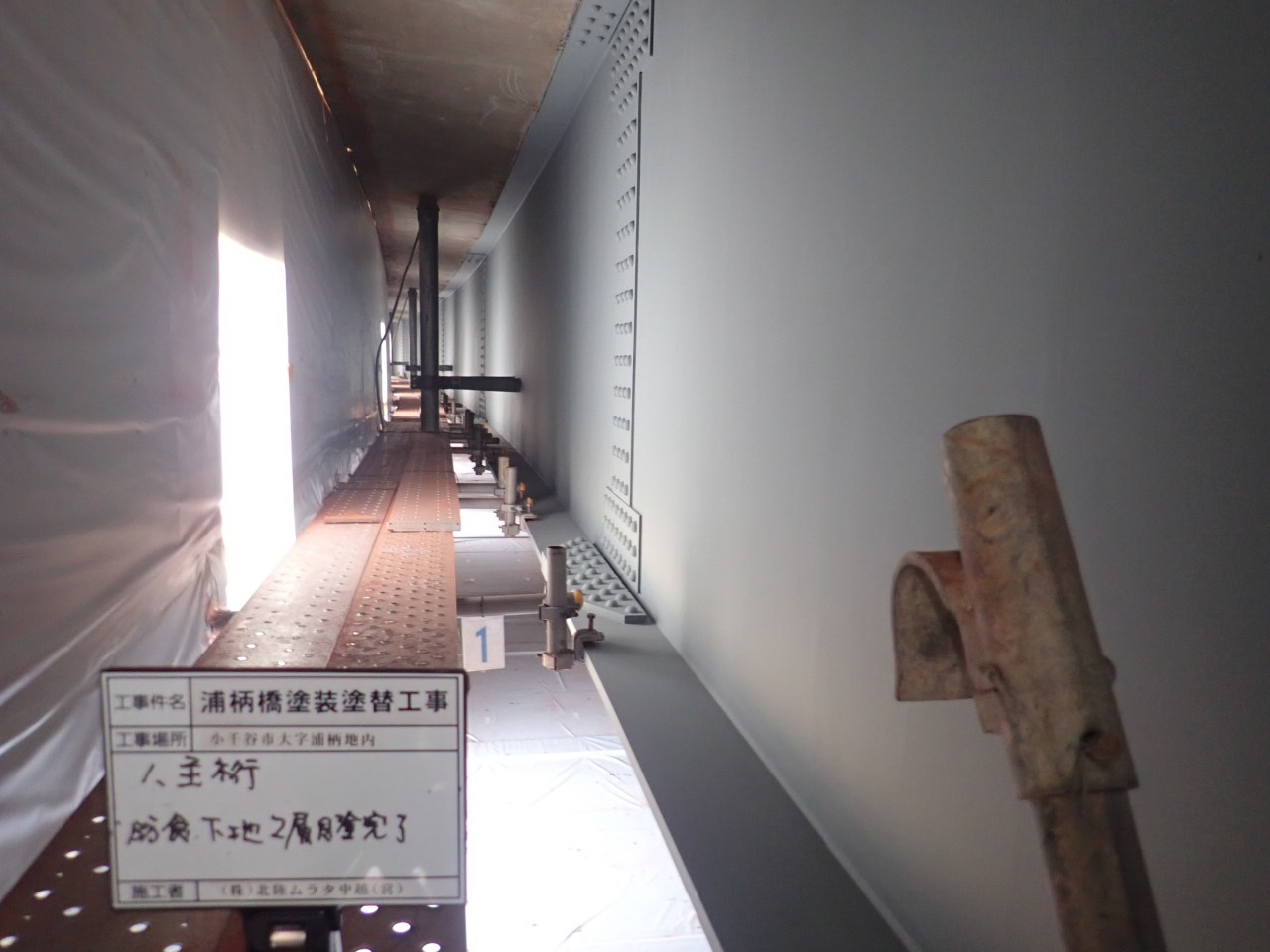

12月 防食下地2層目塗完了

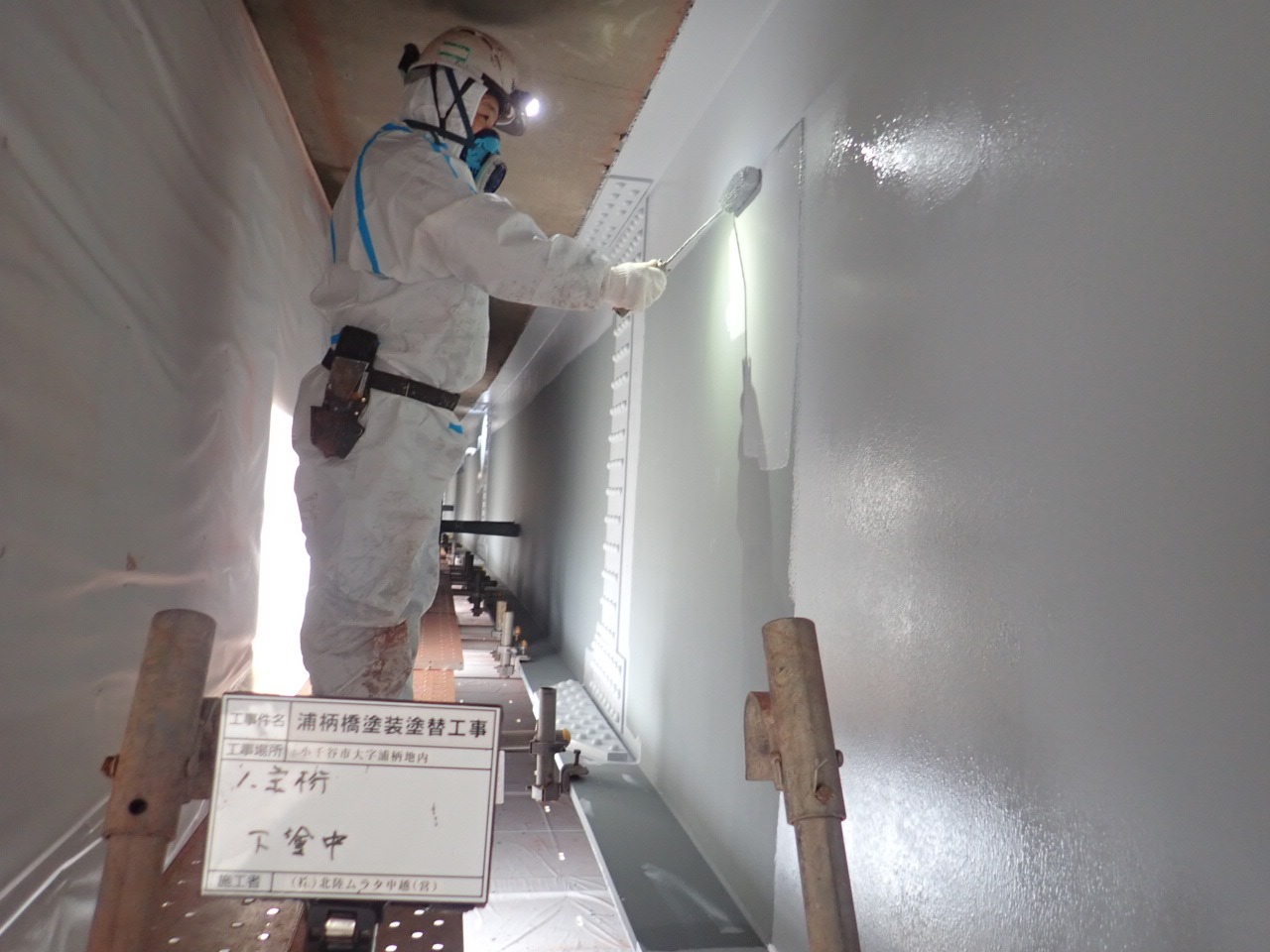

1月 下塗中

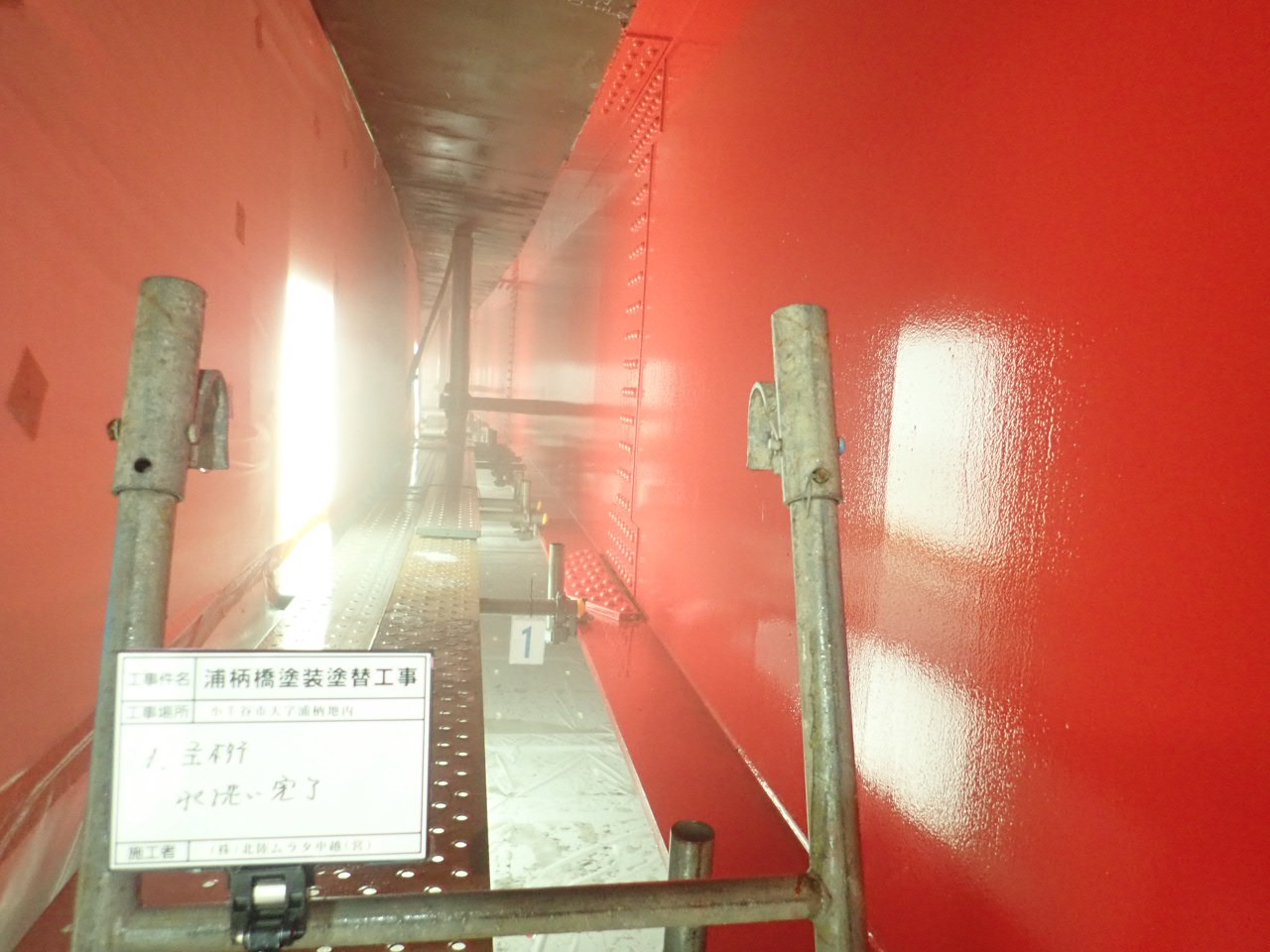

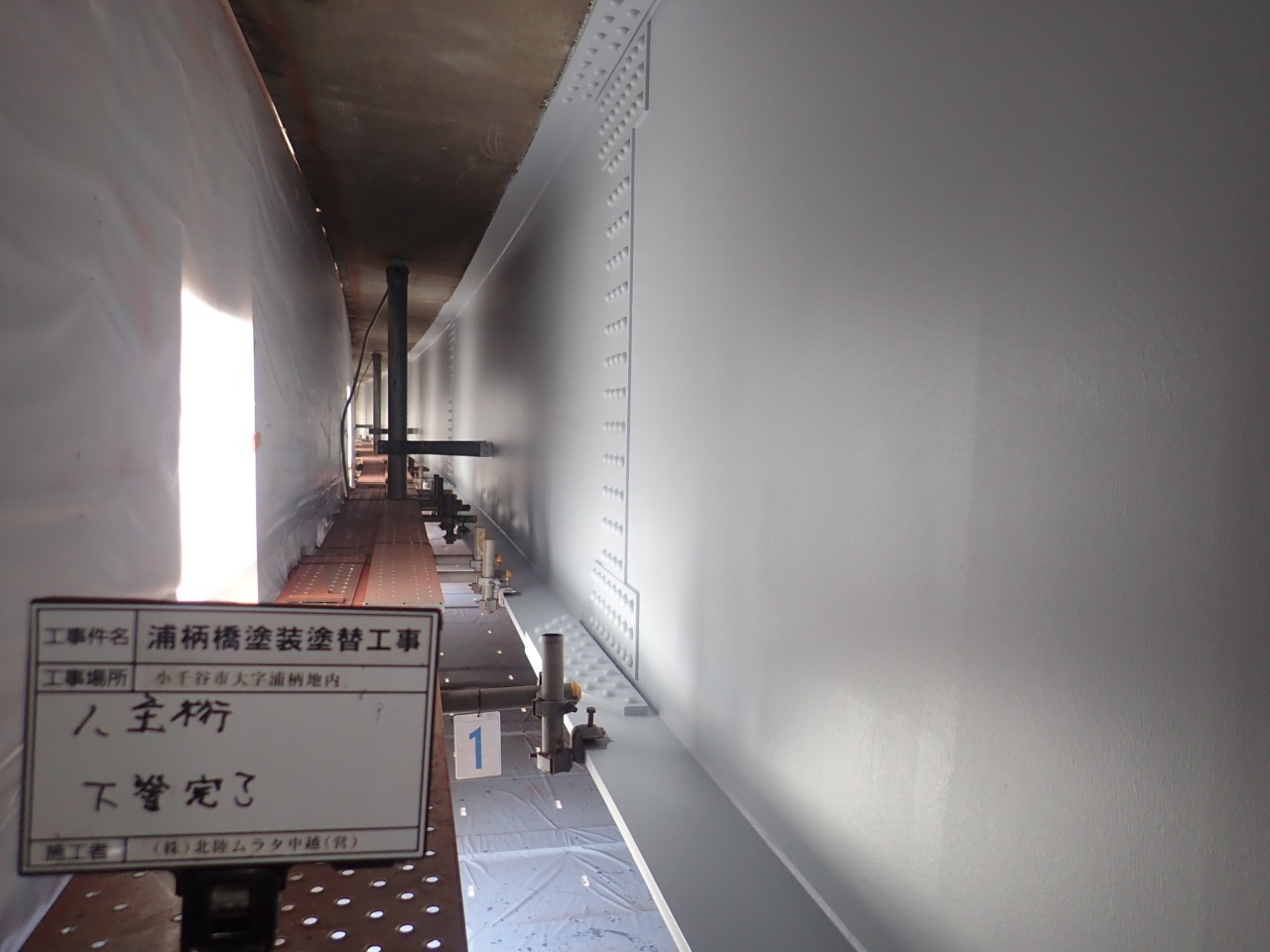

1月 下塗完了
3月 塗装再開前塩分除去水洗中

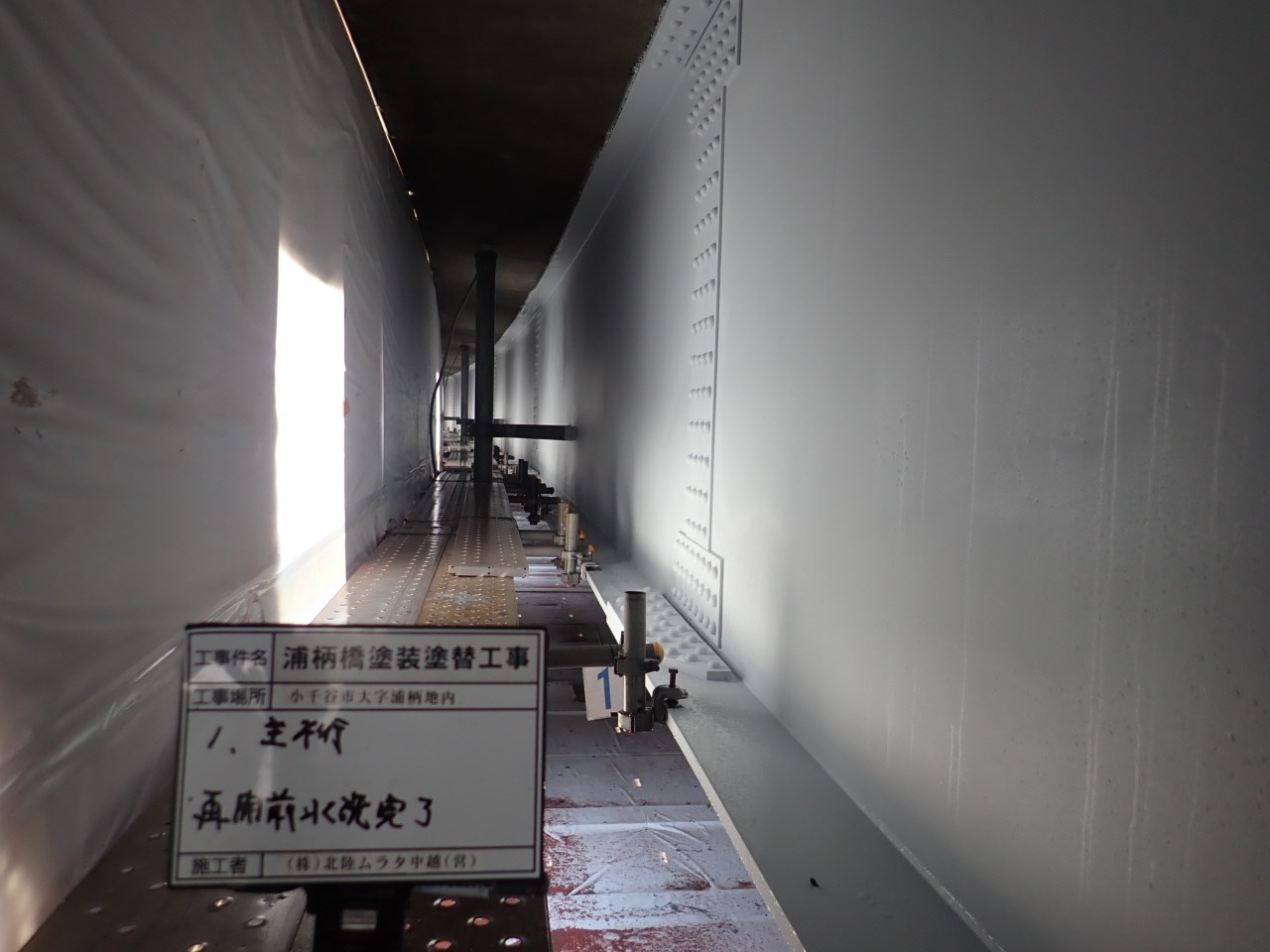

3月 塗装再開前塩分除去水洗完了

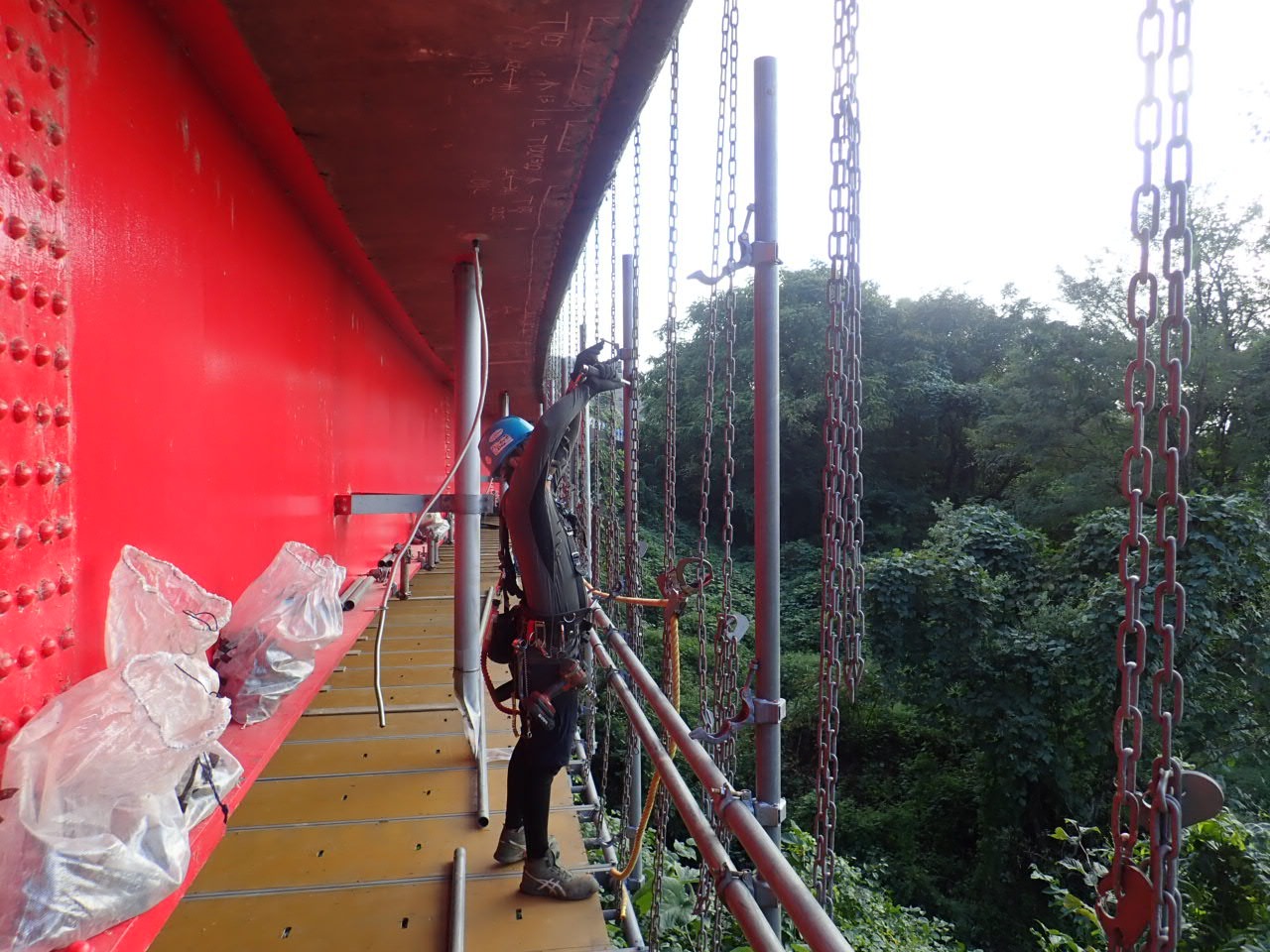

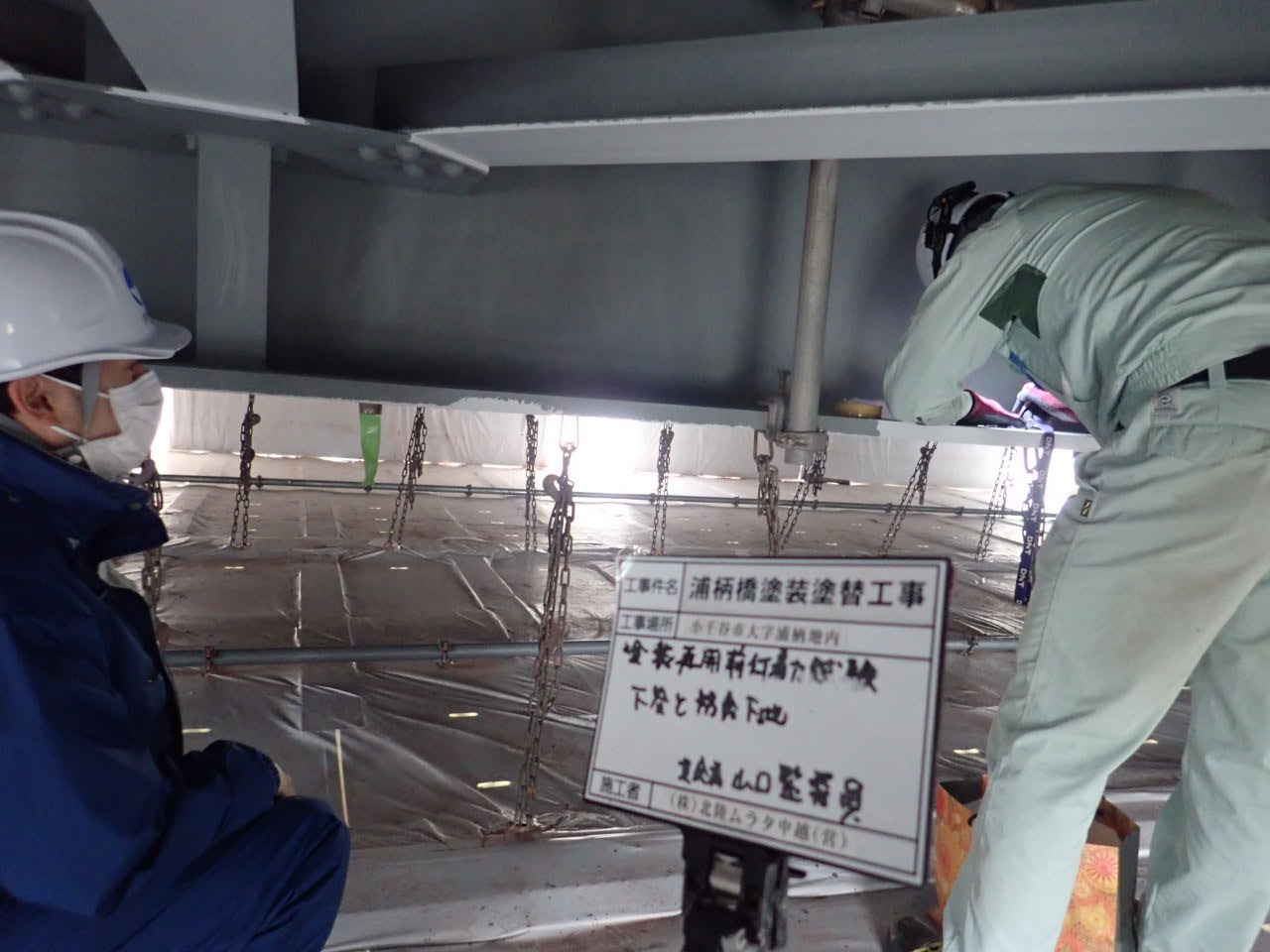

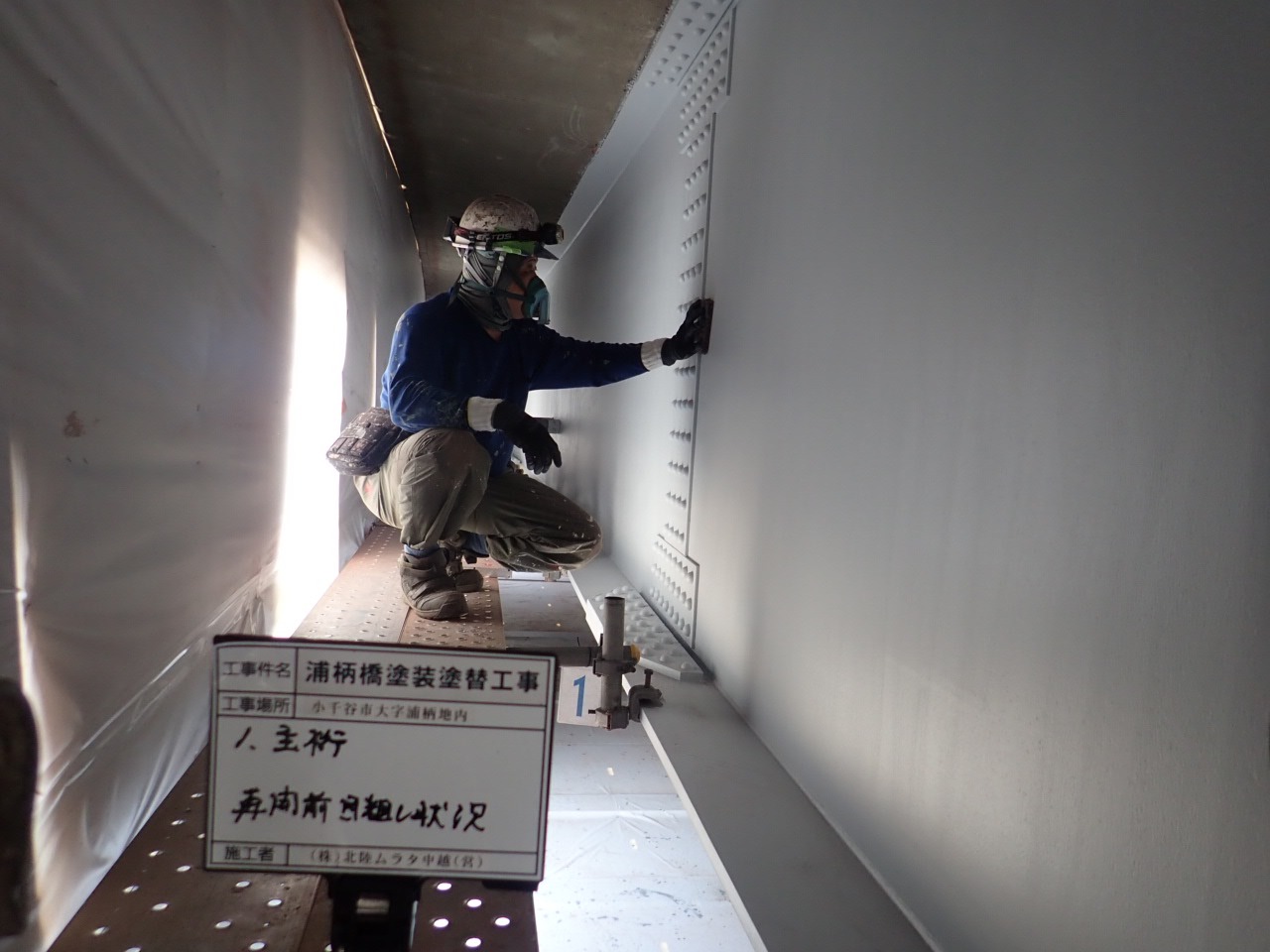

3月 塗装再開前目粗し状況

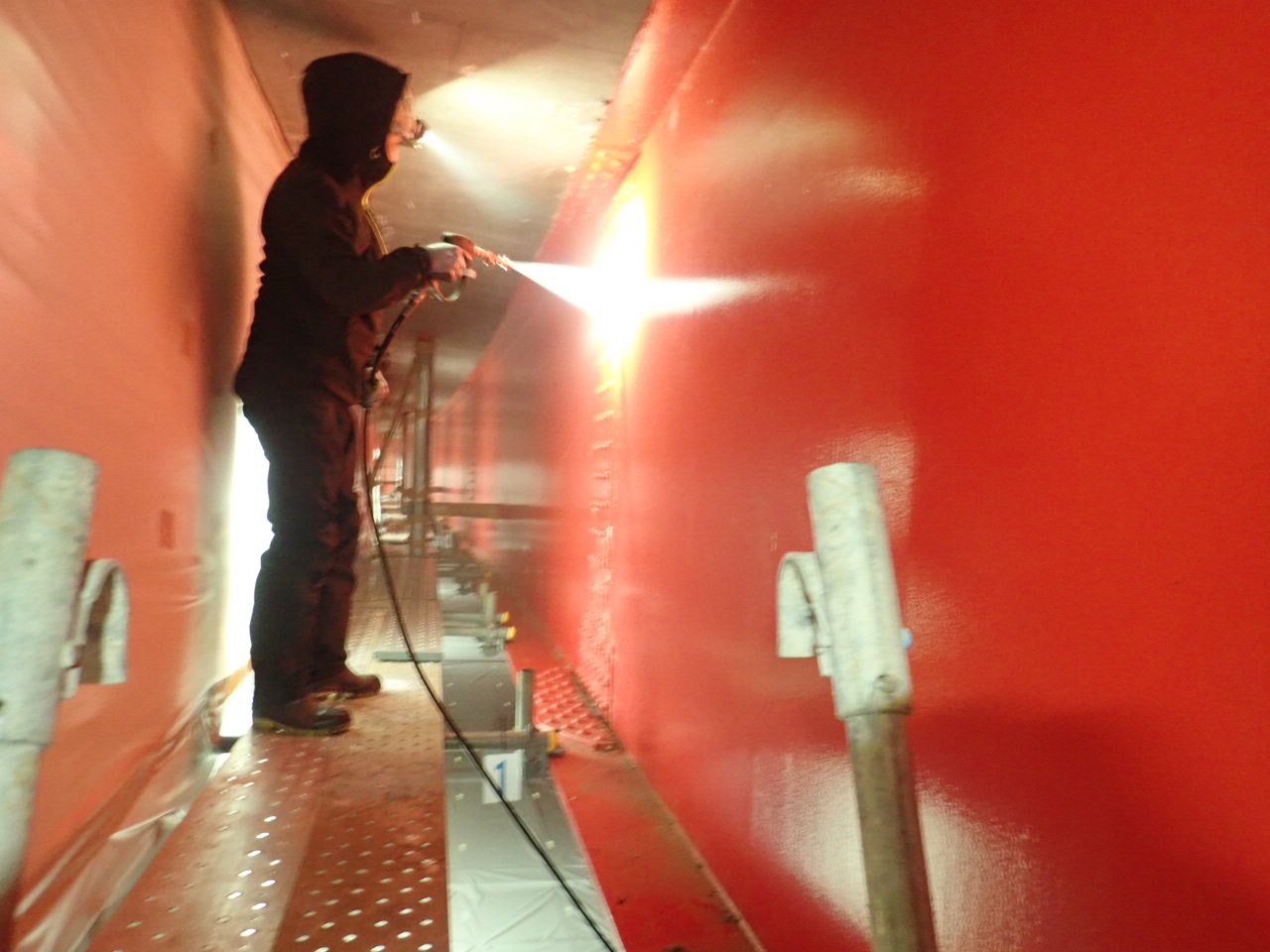

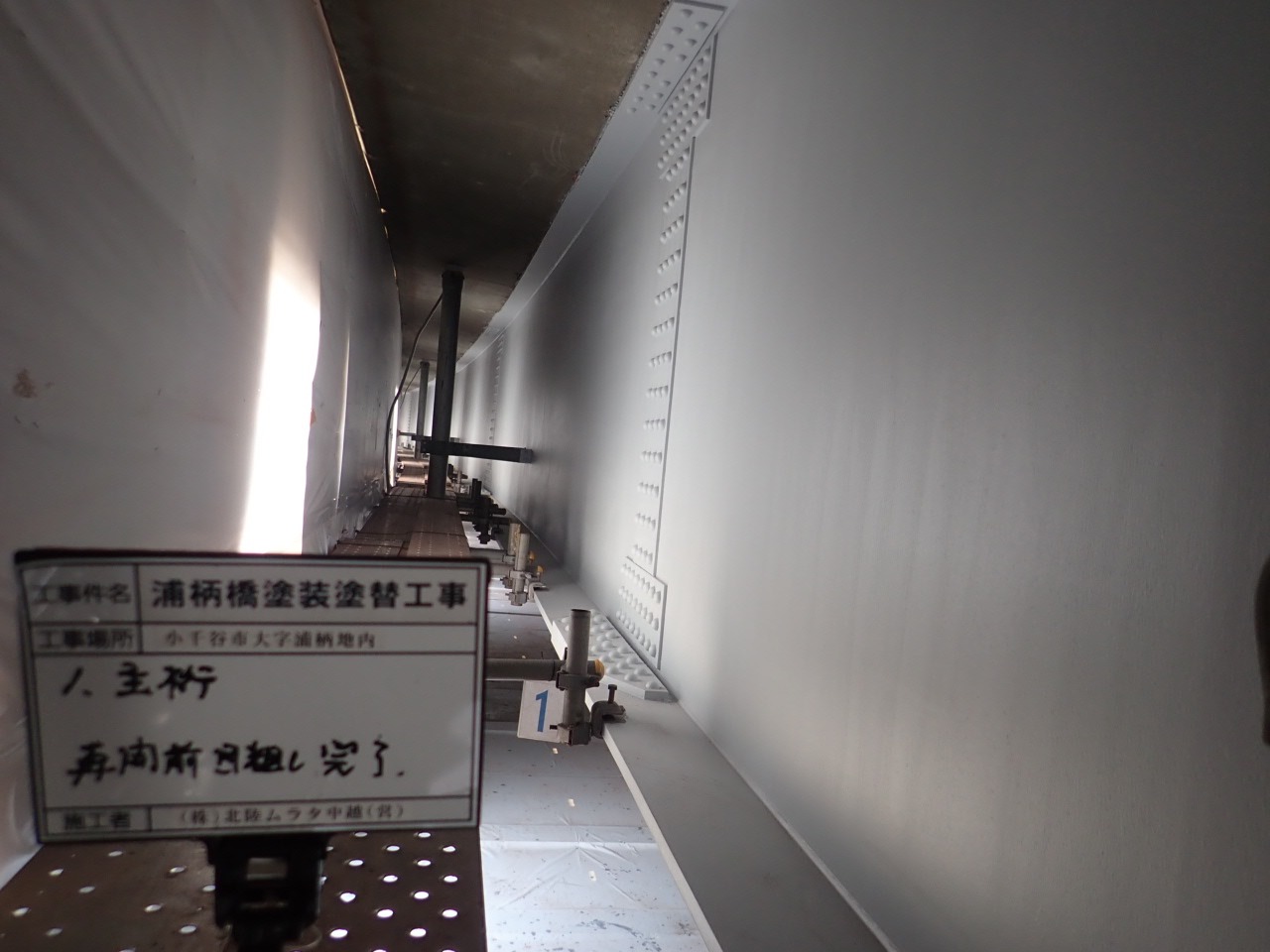

3月 塗装再開前目粗し完了

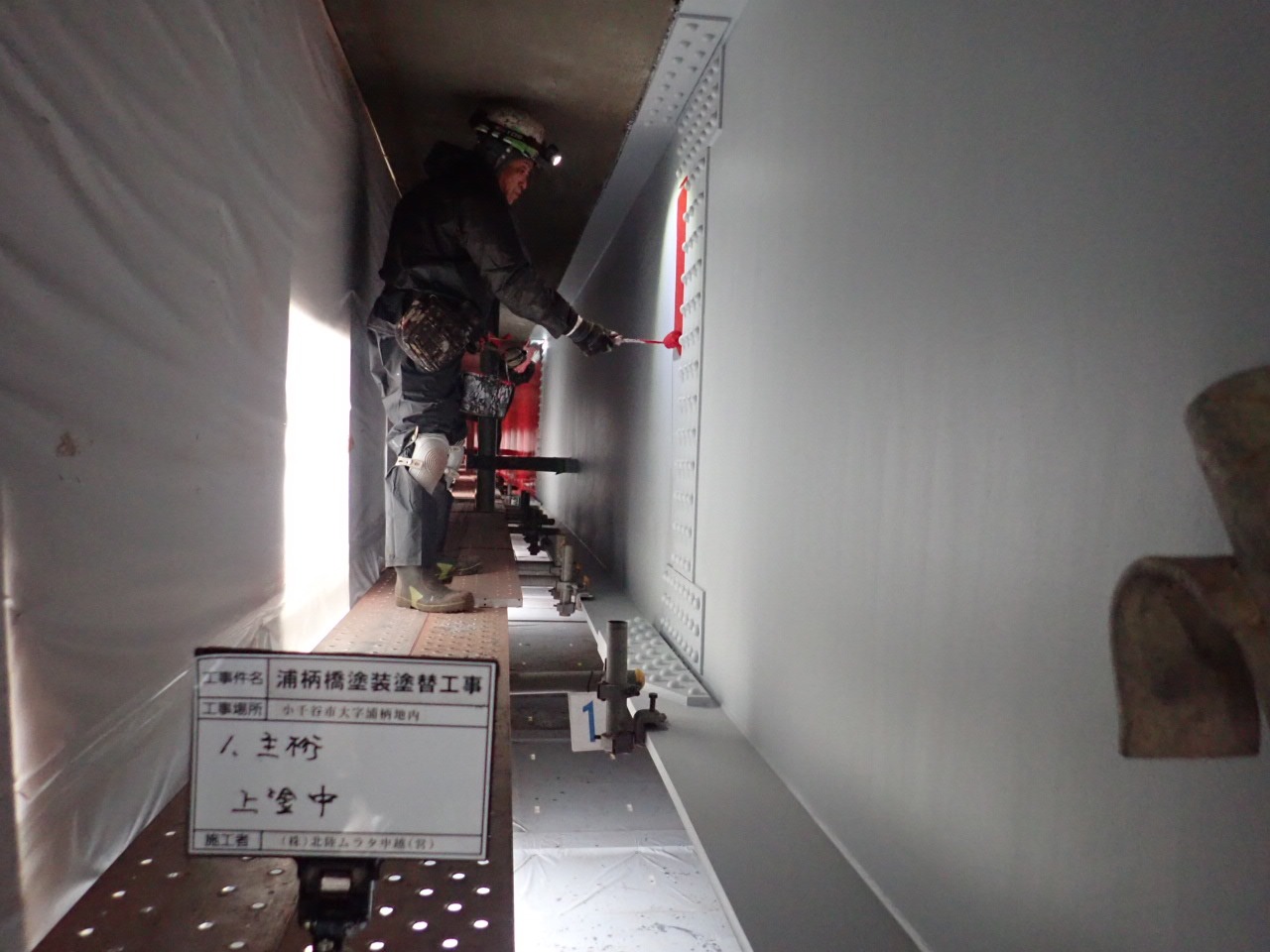

4月 上塗中

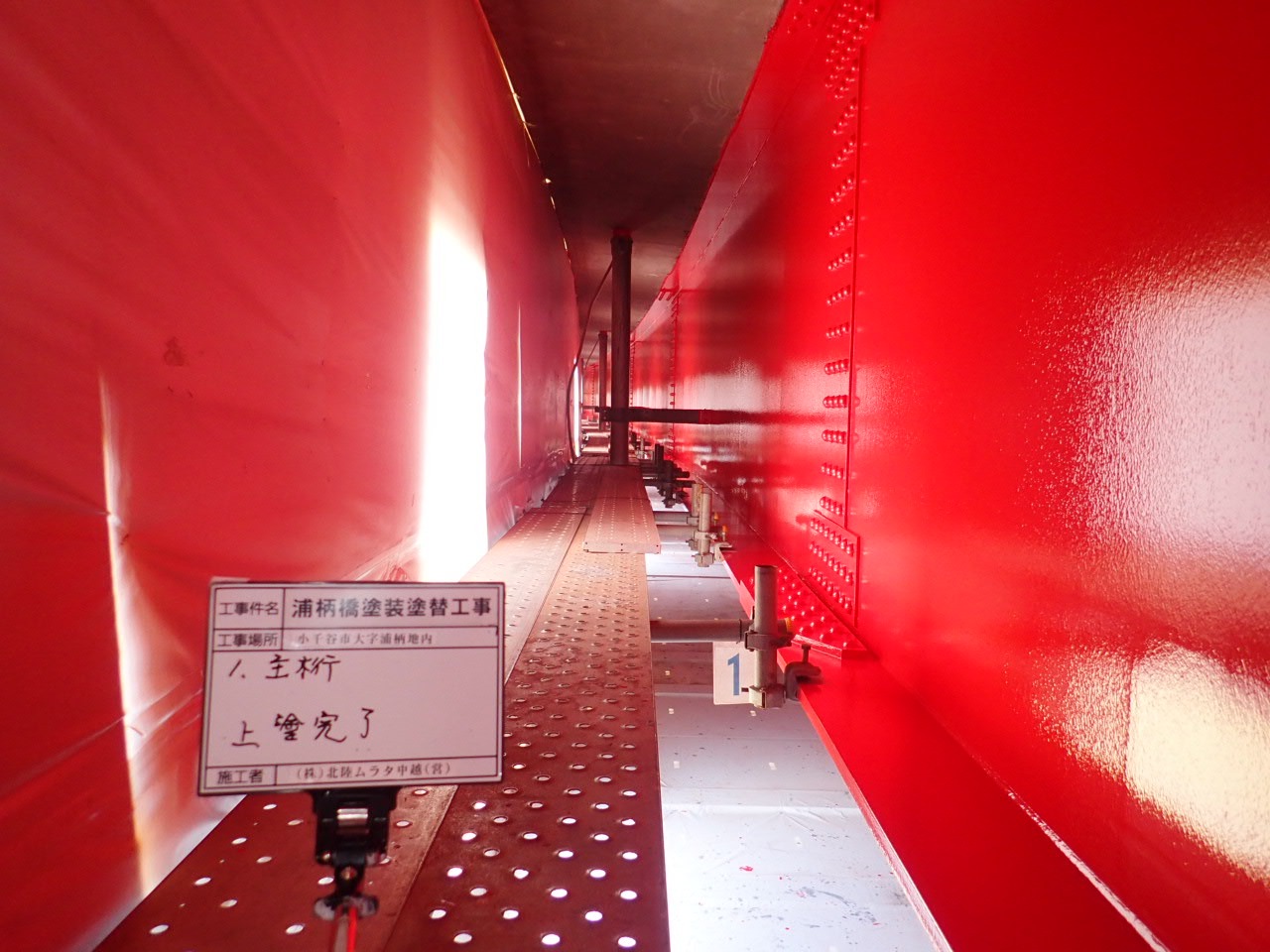

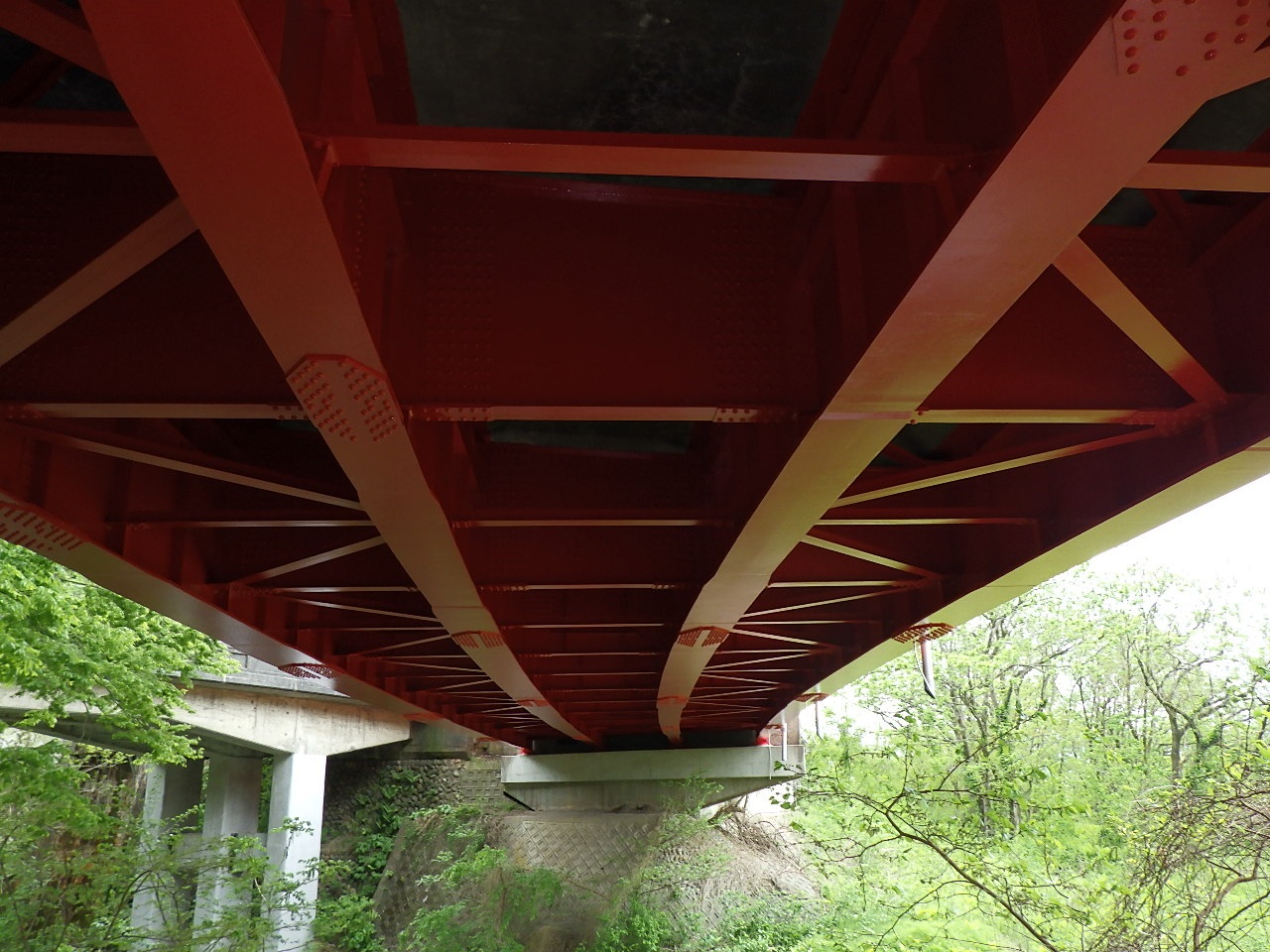

4月 上塗完了

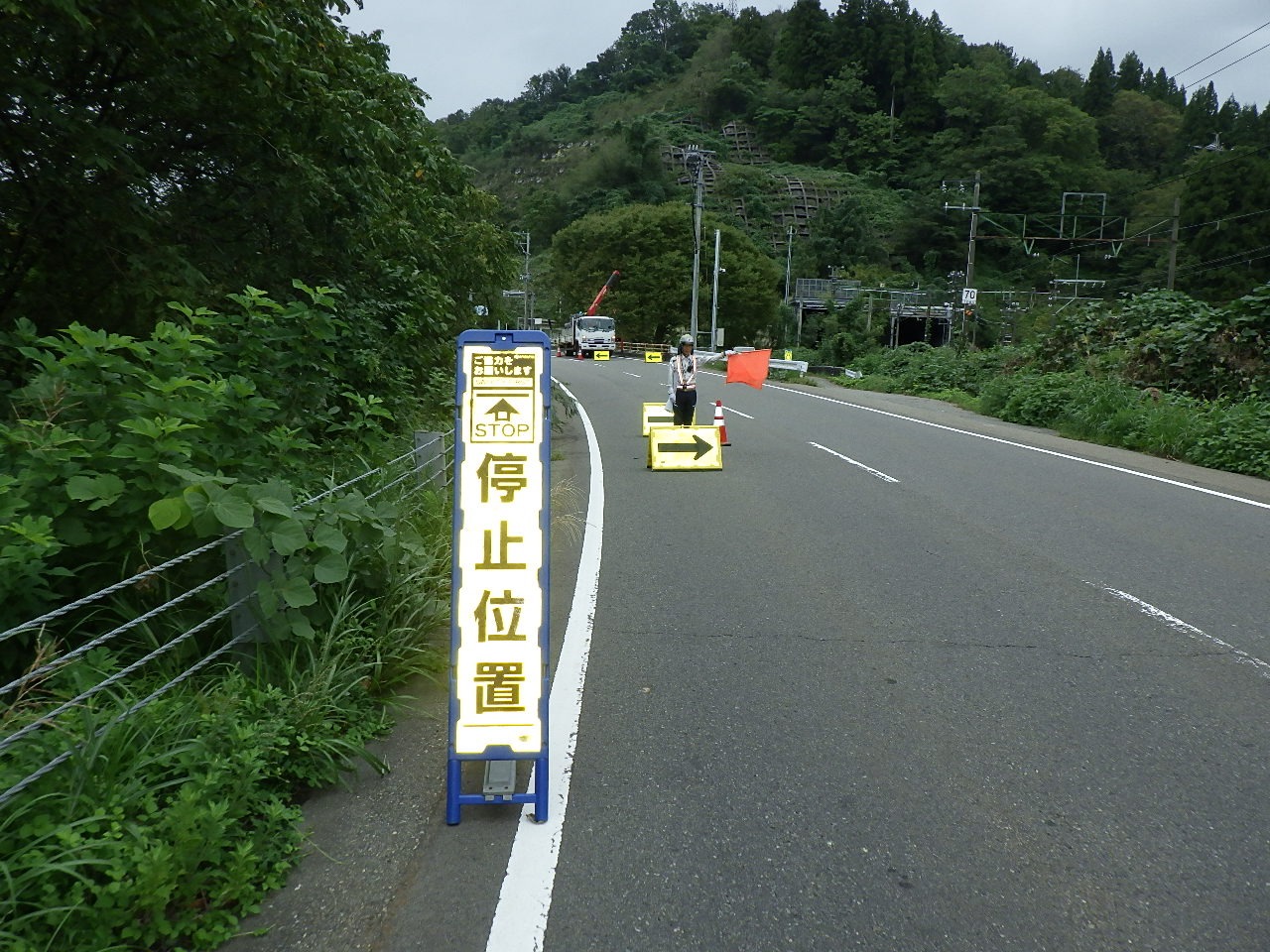

4月23日から交通規制を行い、足場を解体します。 ご理解とご協力のほどよろしくお願いいたします。

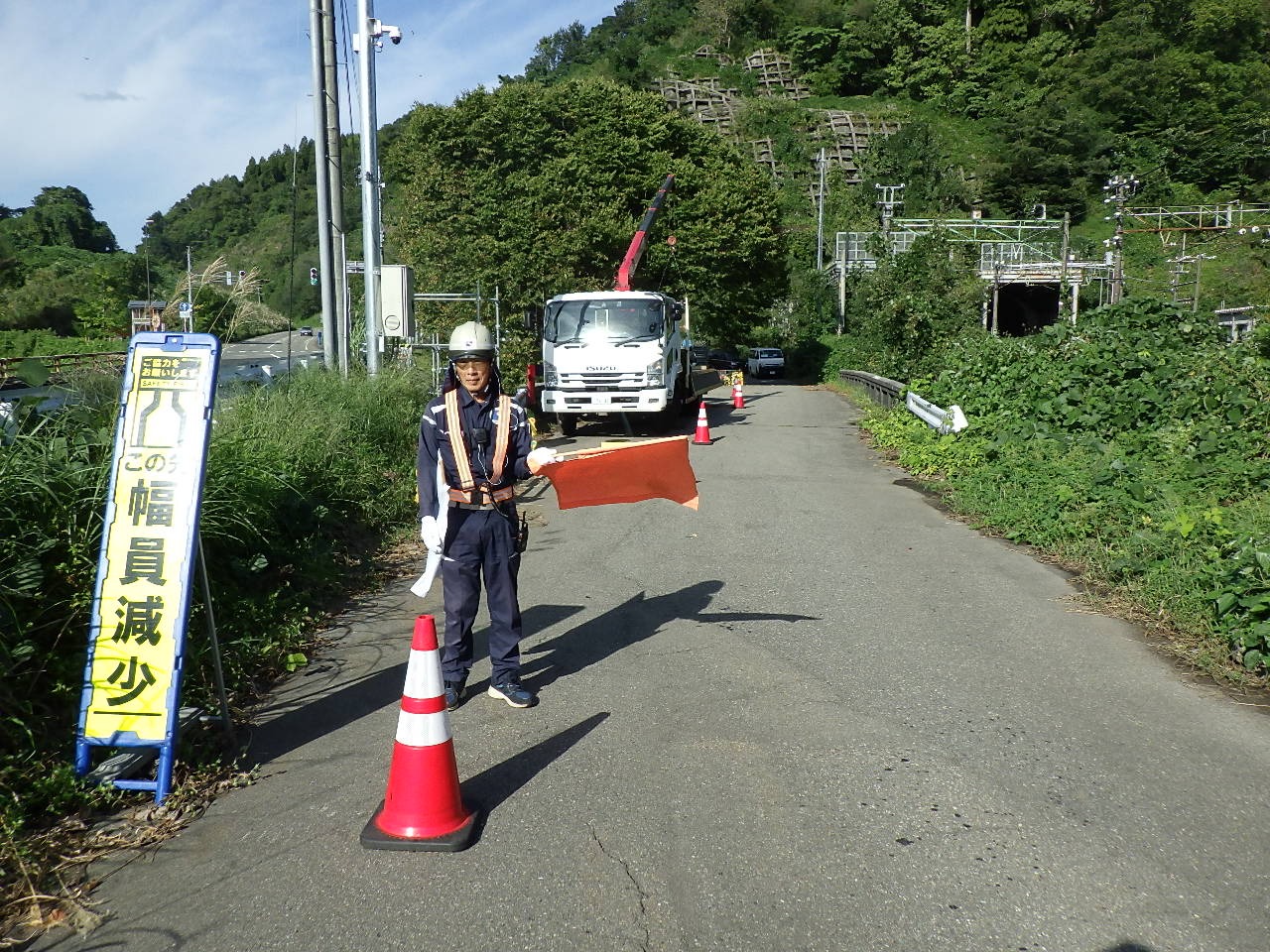

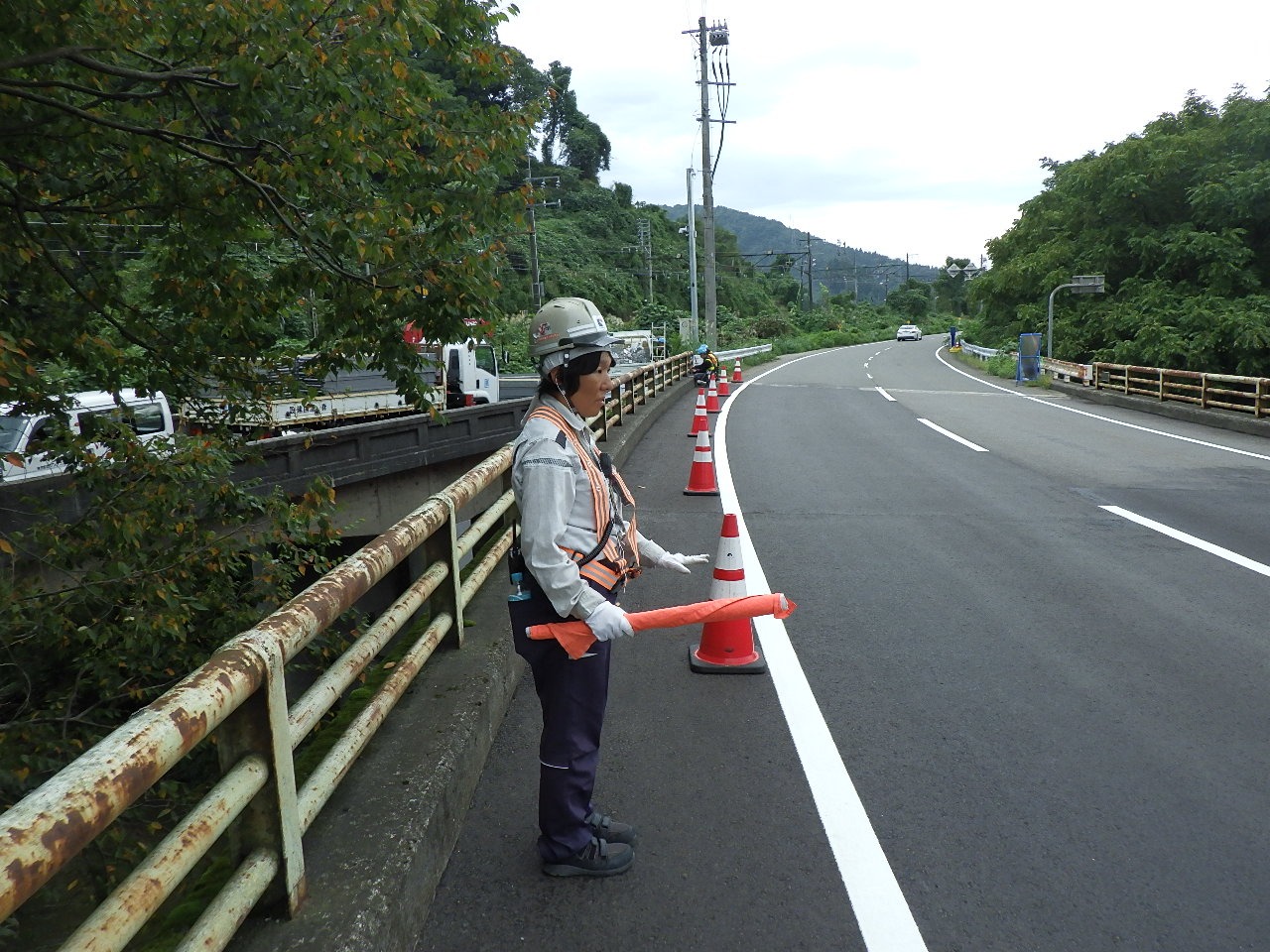

浦柄橋路肩規制で足場を解体します
旧道片側交互通行規制で足場を解体します

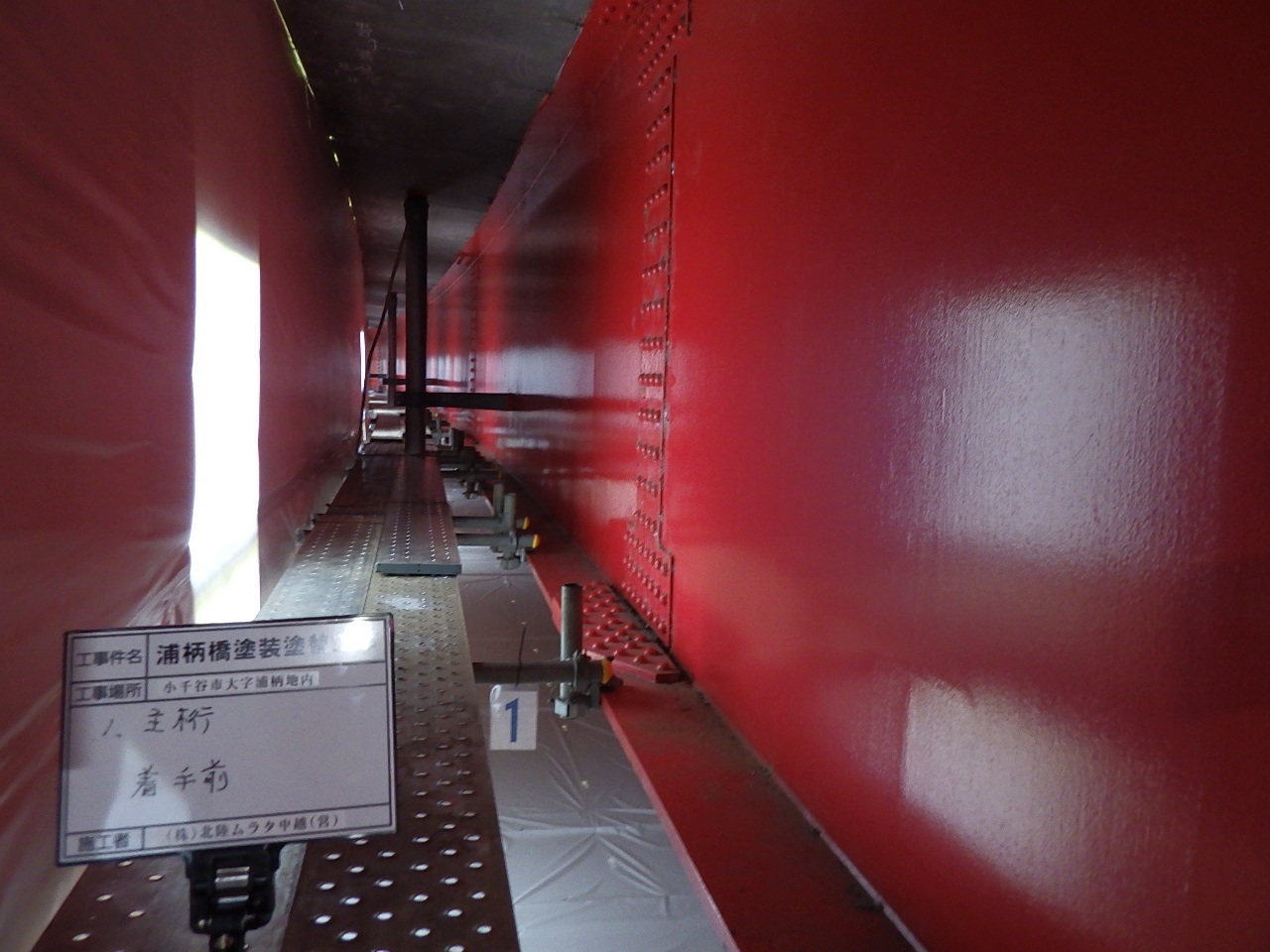

塗装作業を再開しました。
4月1日塗装再開前水洗後塩分測定
4月1日塗装再開前水洗後塩分測定結果立会

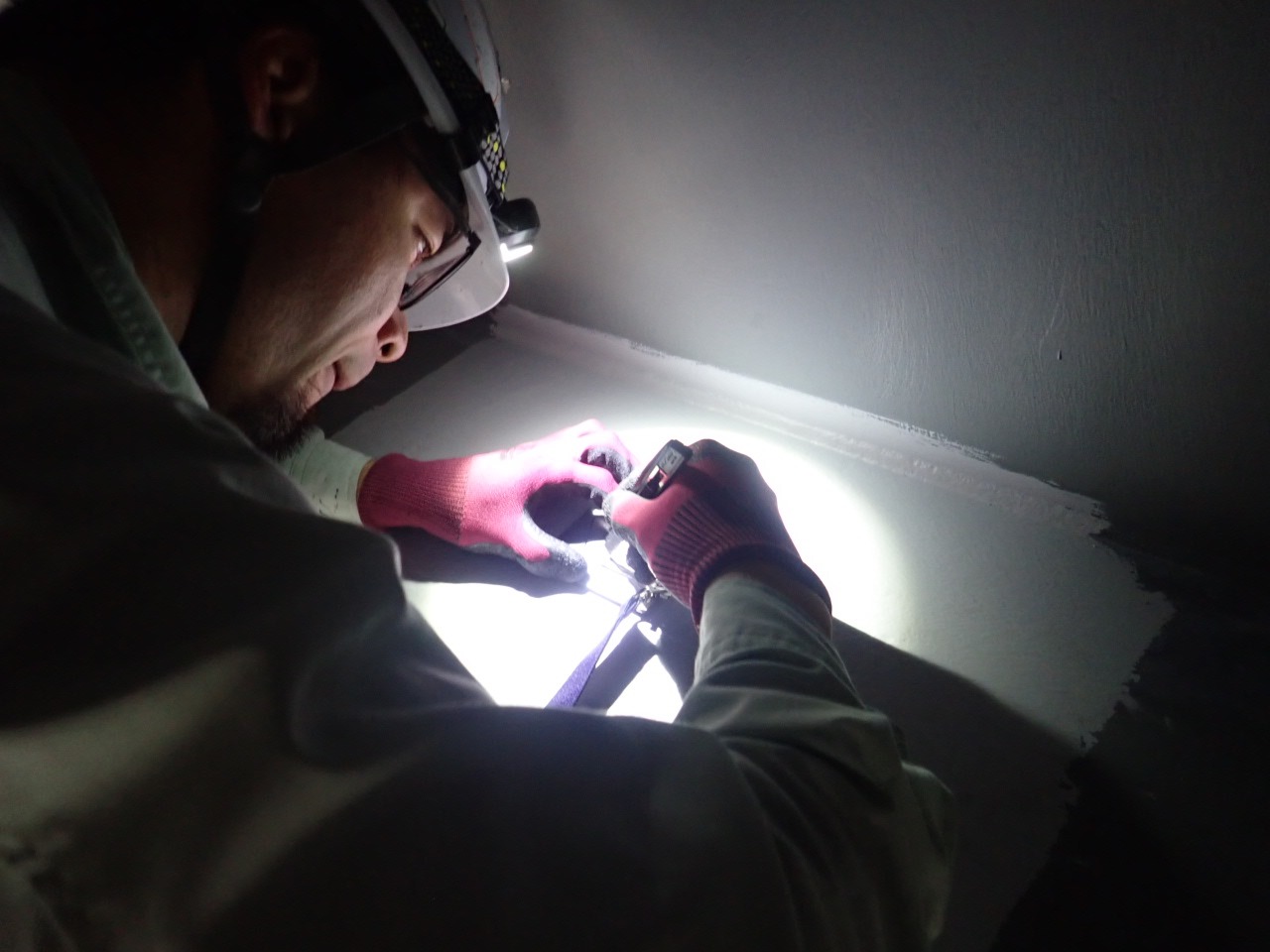

4月1日塗装再開前付着力試験

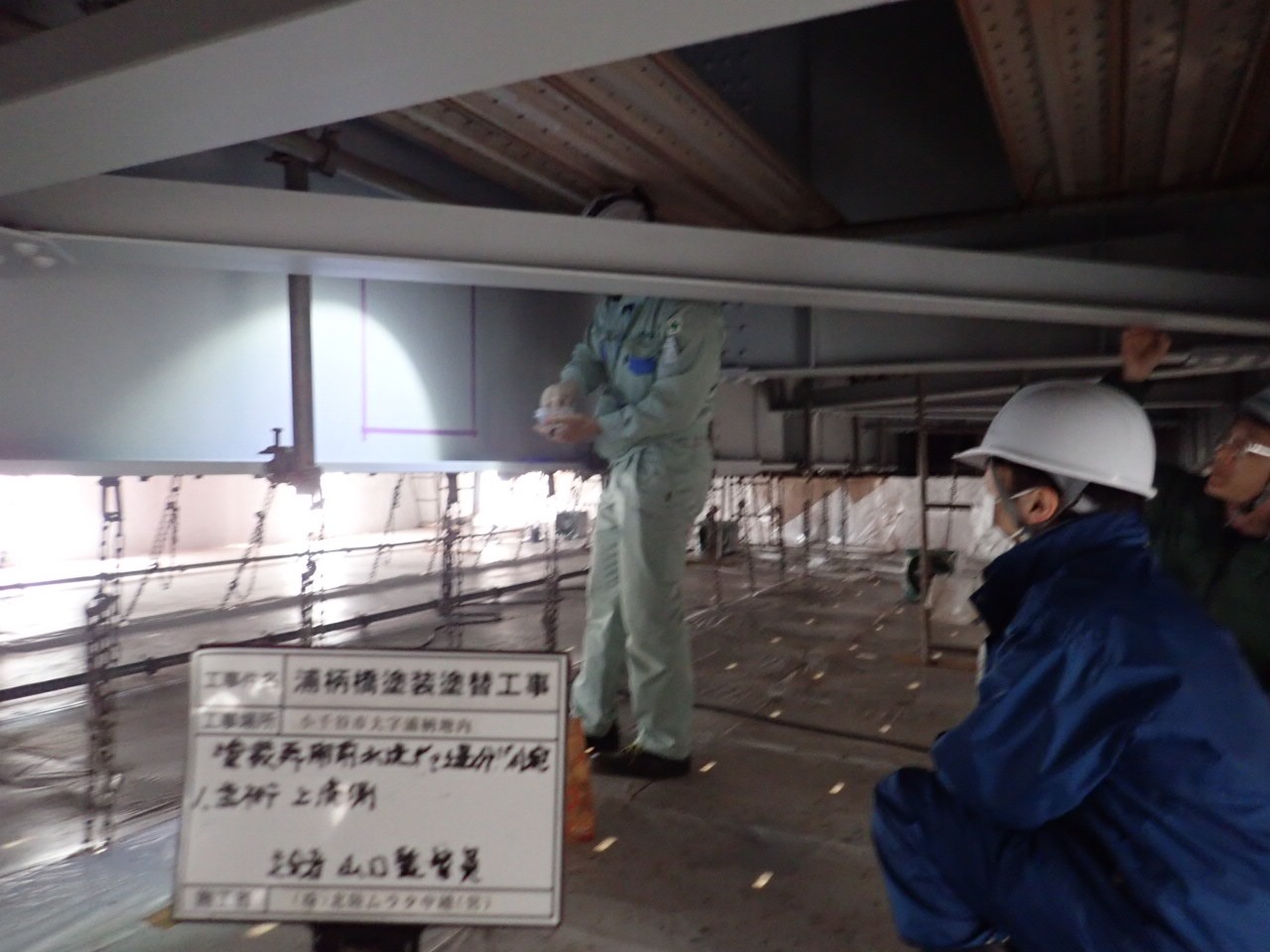

4月1日塗装再開前付着力試験状況

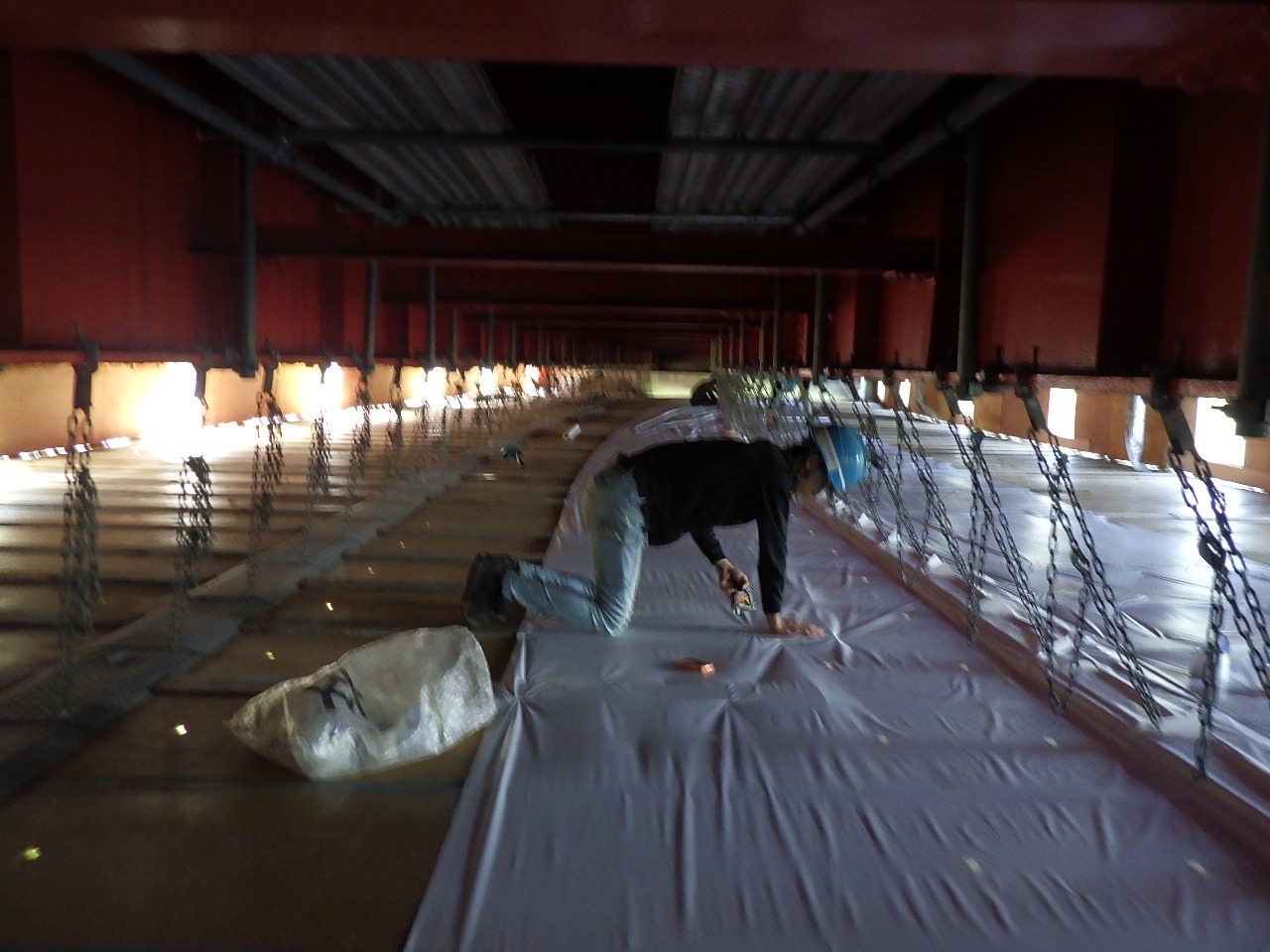

塗装作業再開前の水洗い施工写真です。
3月23日塩カル散布が終了し床版が乾燥
3月27日床版も含む水洗完了

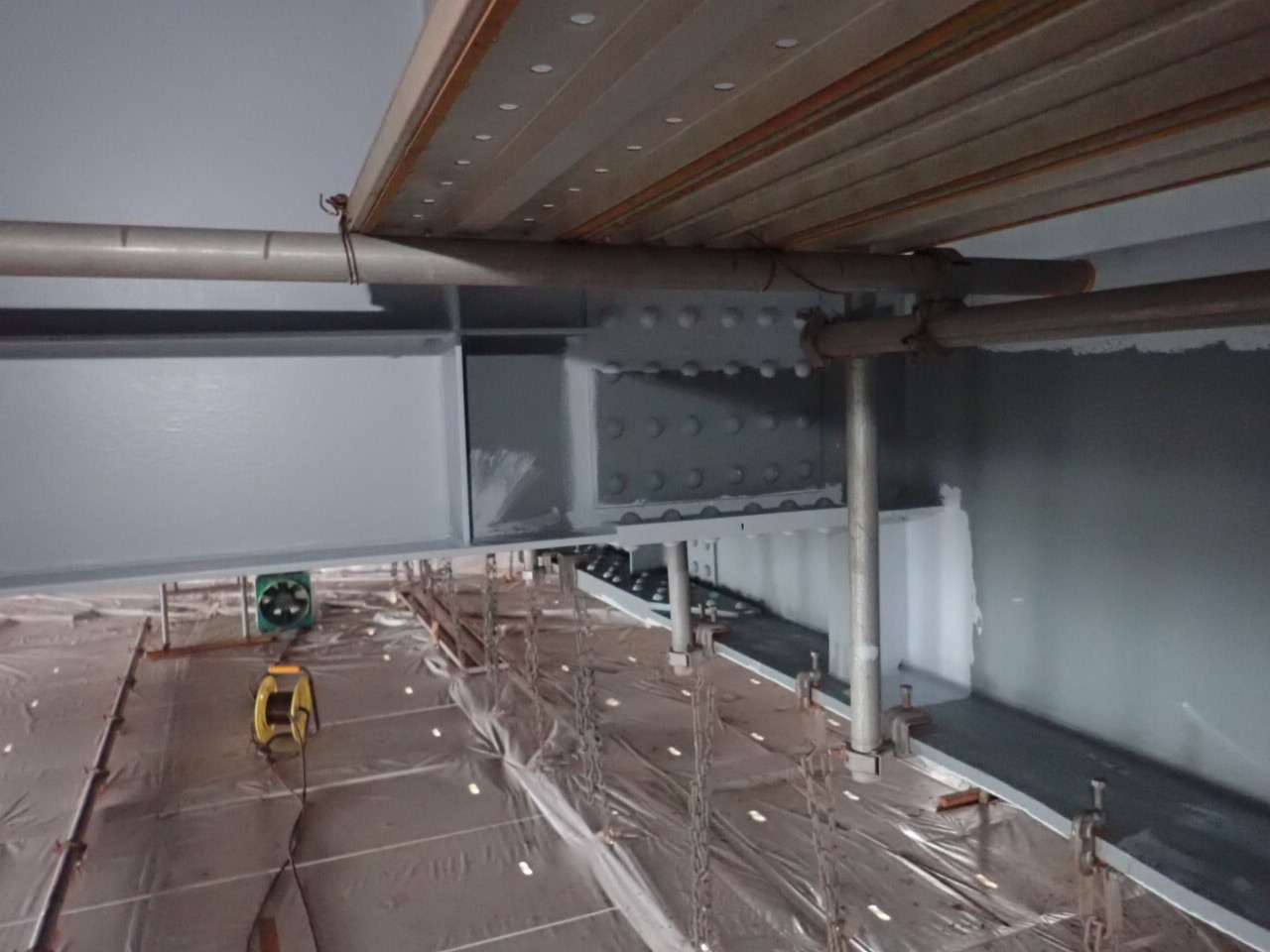

3月27日送風機再設置しました
塩カル散布水の床版からの漏水により塗装作業を中止しました。

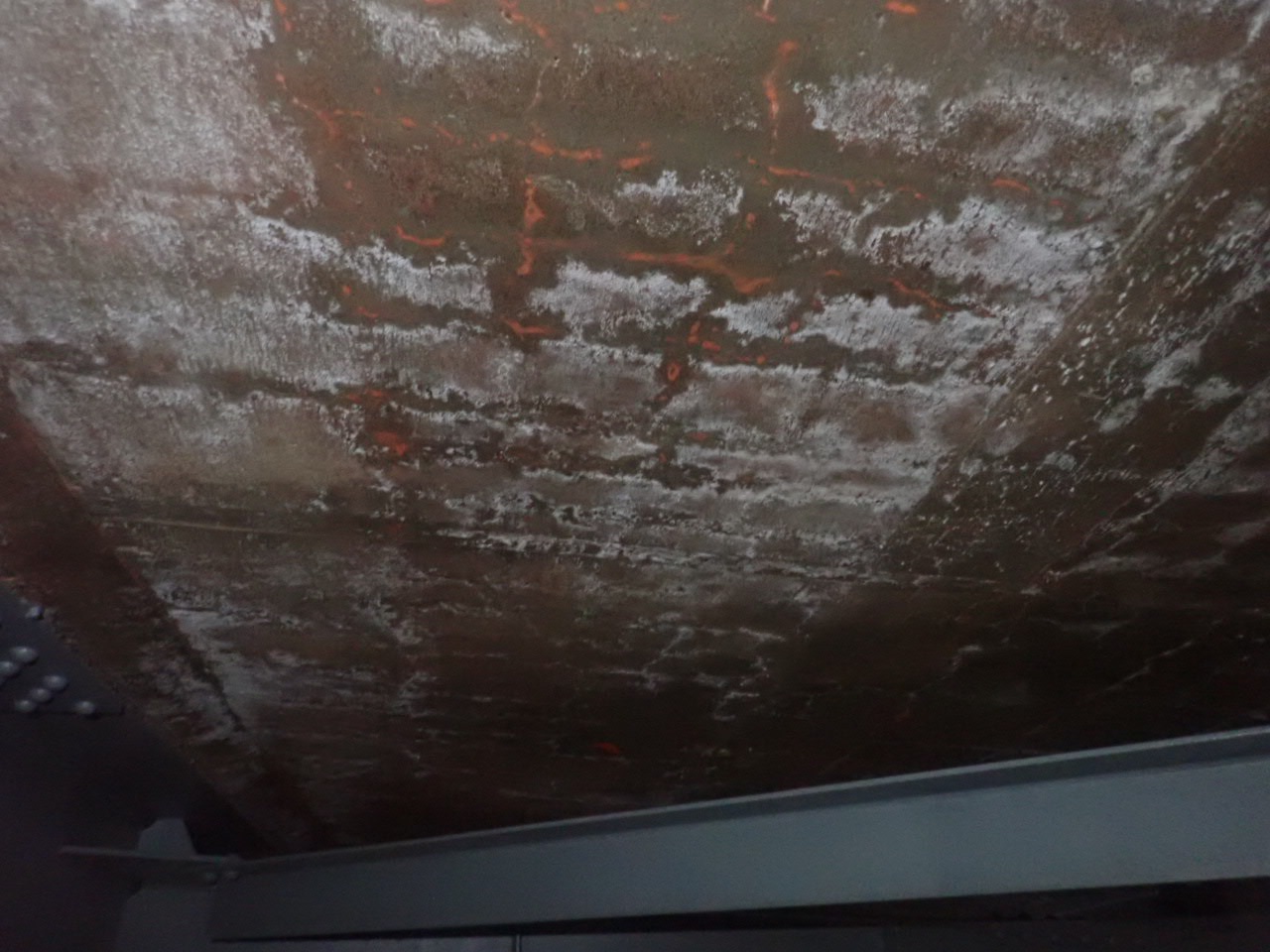

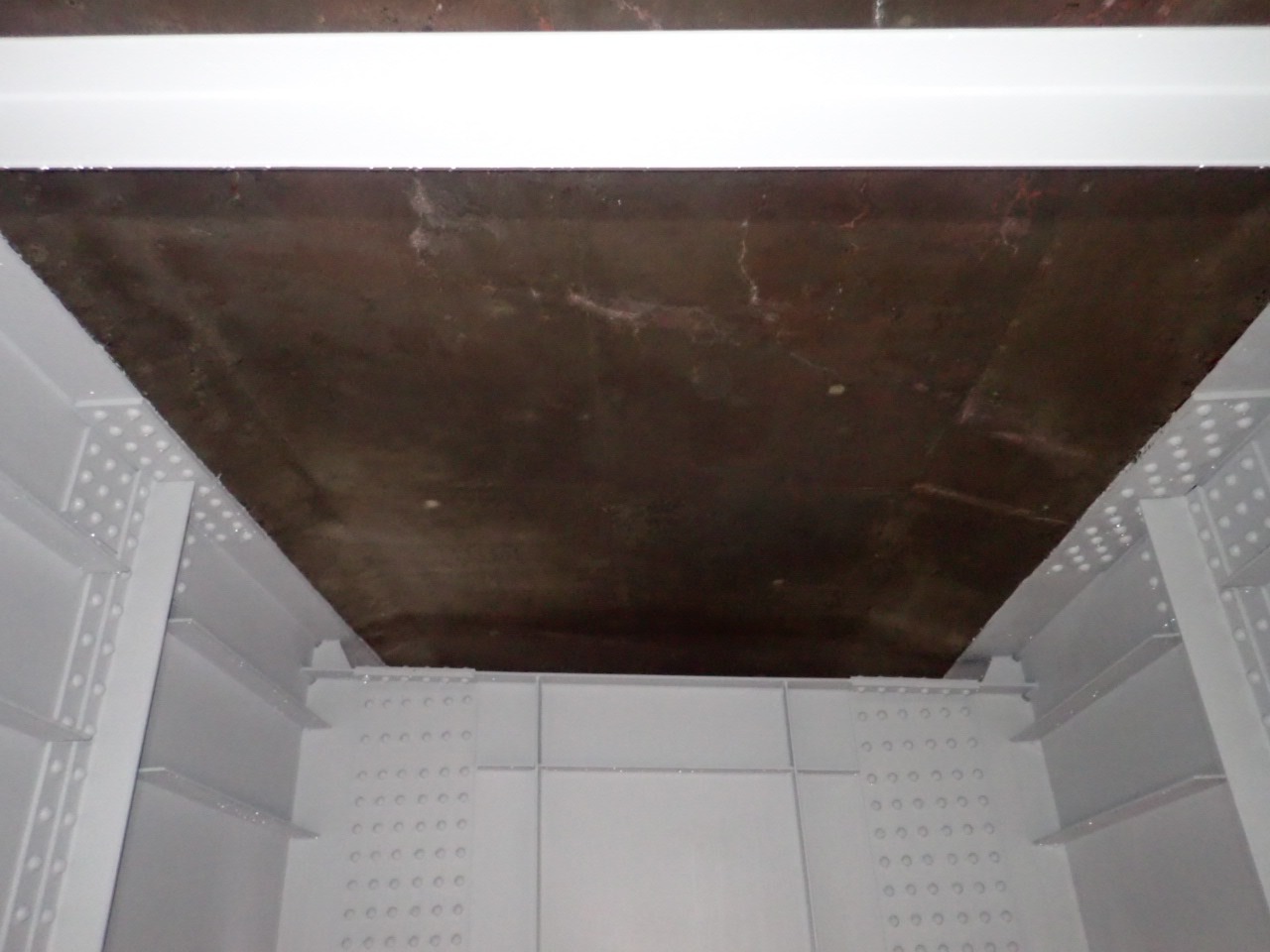

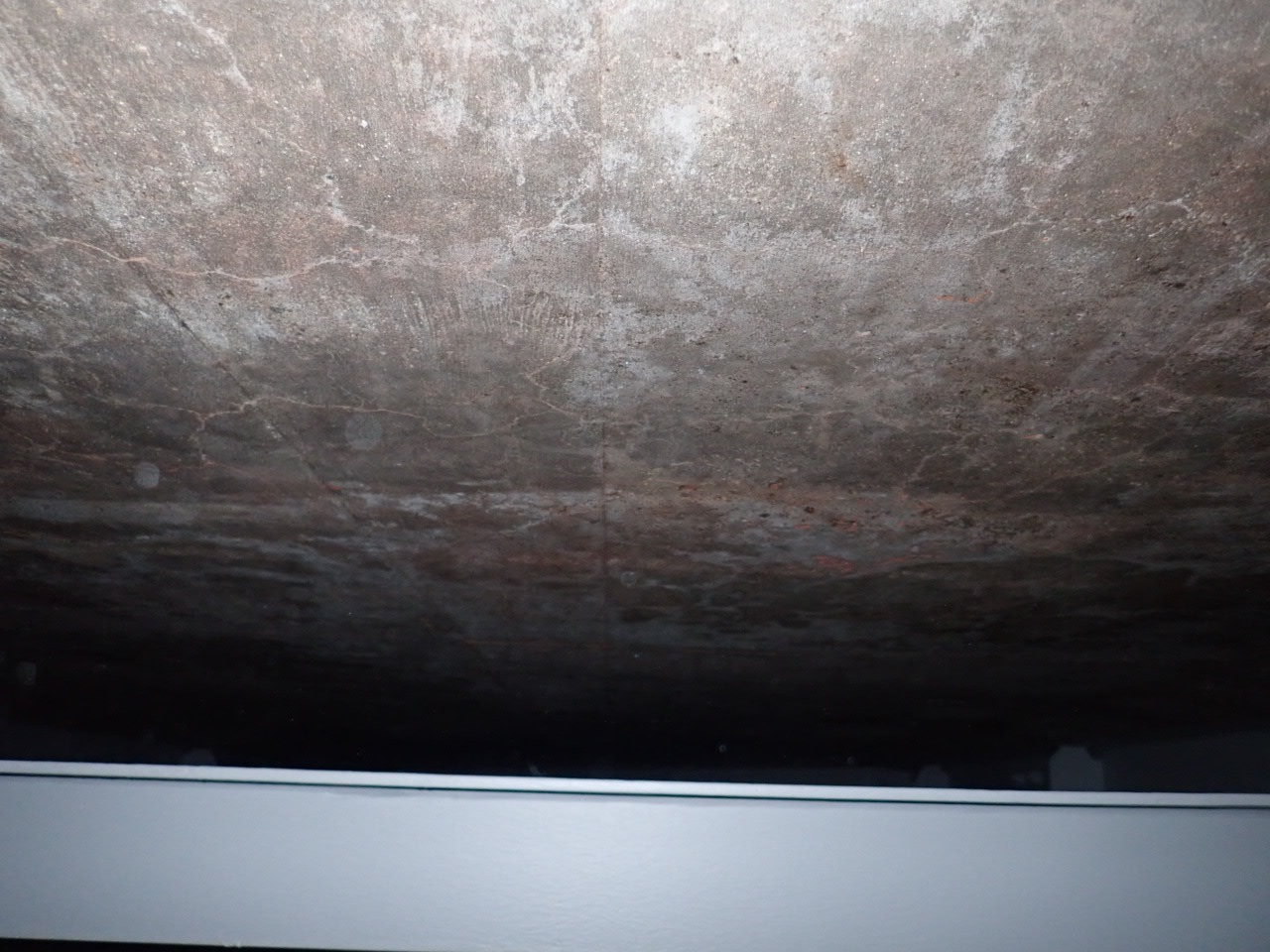

1月5日床版漏水部ウエス拭き状況
1月9日送風機を入れて床版が乾燥したら塩カル散布漏水が塩の粉になって塗装部塩の粉が落ちるため塩カル散布が終わるまで塗装を中止
1月9日漏水で塗装を中止
2025年12月19日時点での進捗率は65%65%です。 着手前から防食下地1層目塗完了までの施工写真です。
着手前

塩分除去水洗中
塩分除去水洗完了

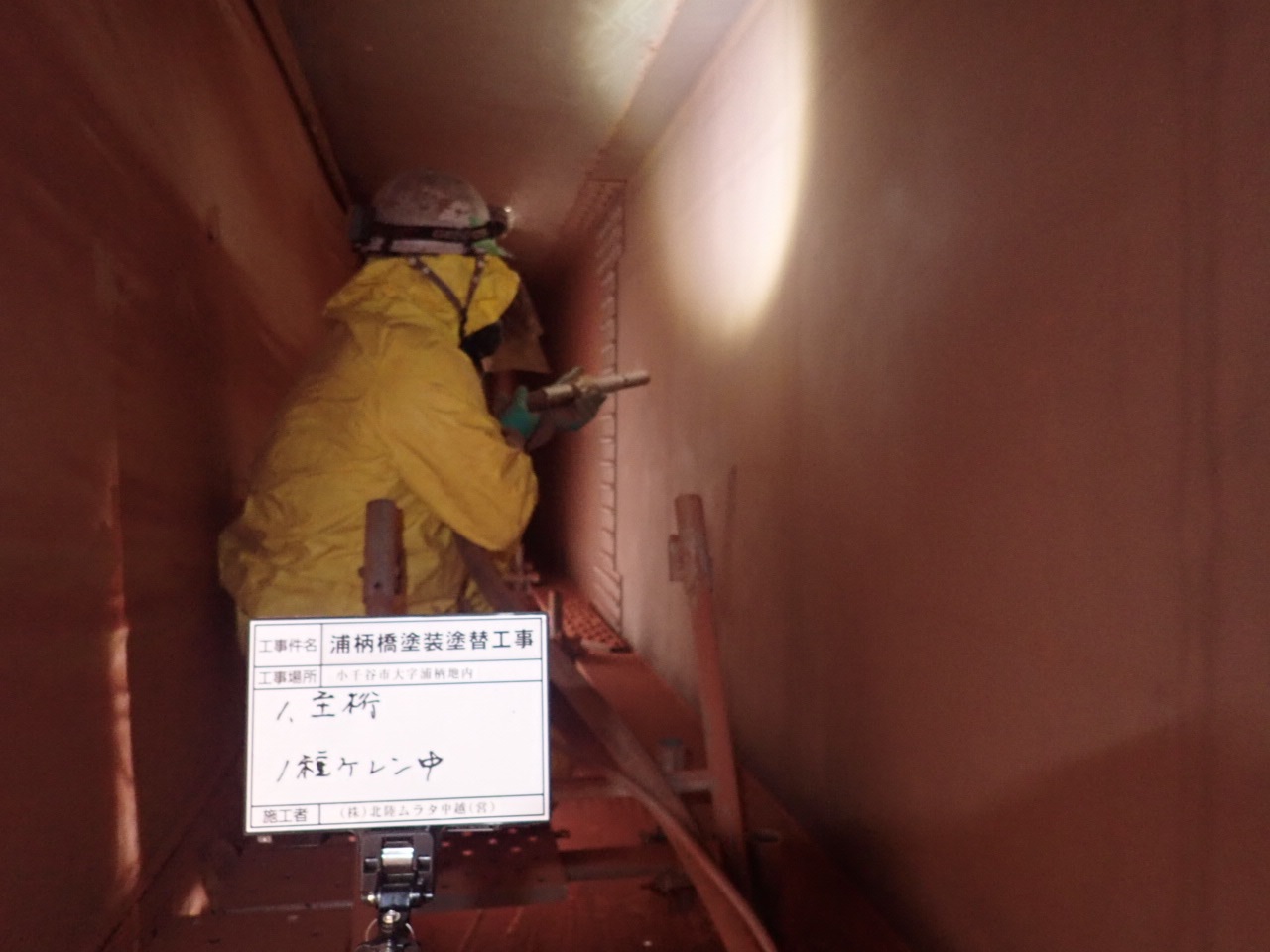

1種ケレン中

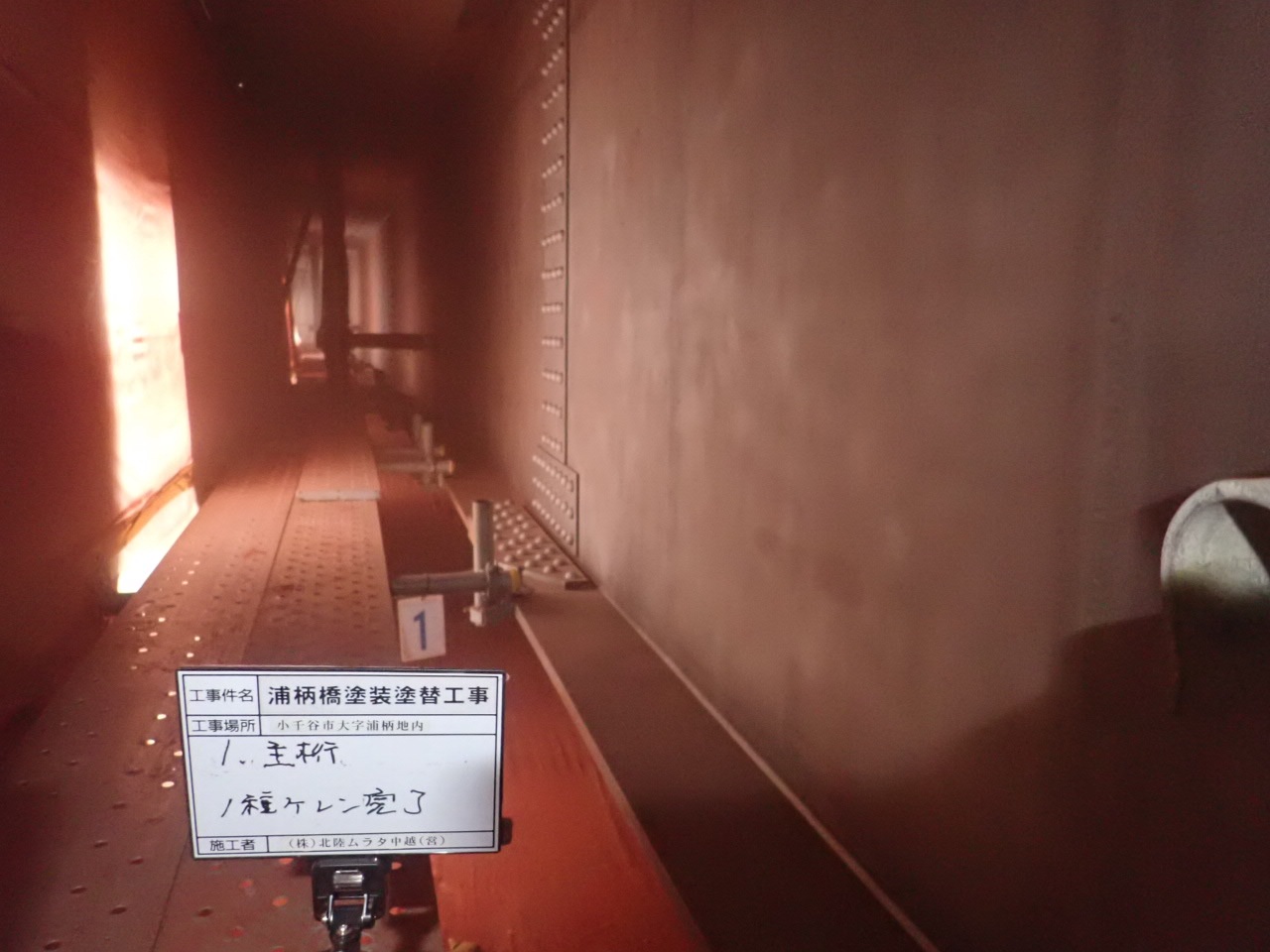

1種ケレン完了
防食下地1層目塗中
防食下地1層目塗完了
交通規制状況から足場組立完了までの施工写真です。

交通規制状況

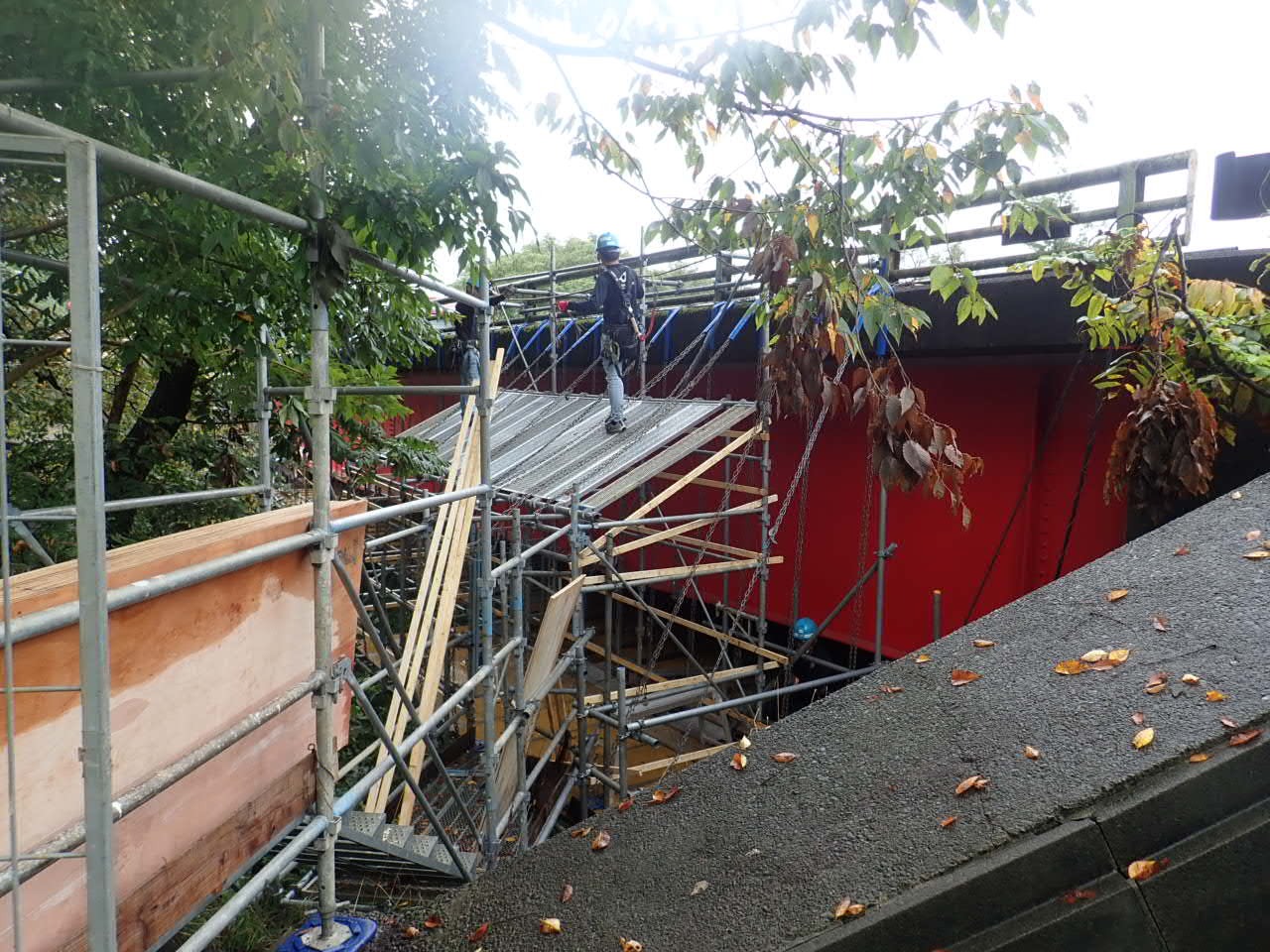

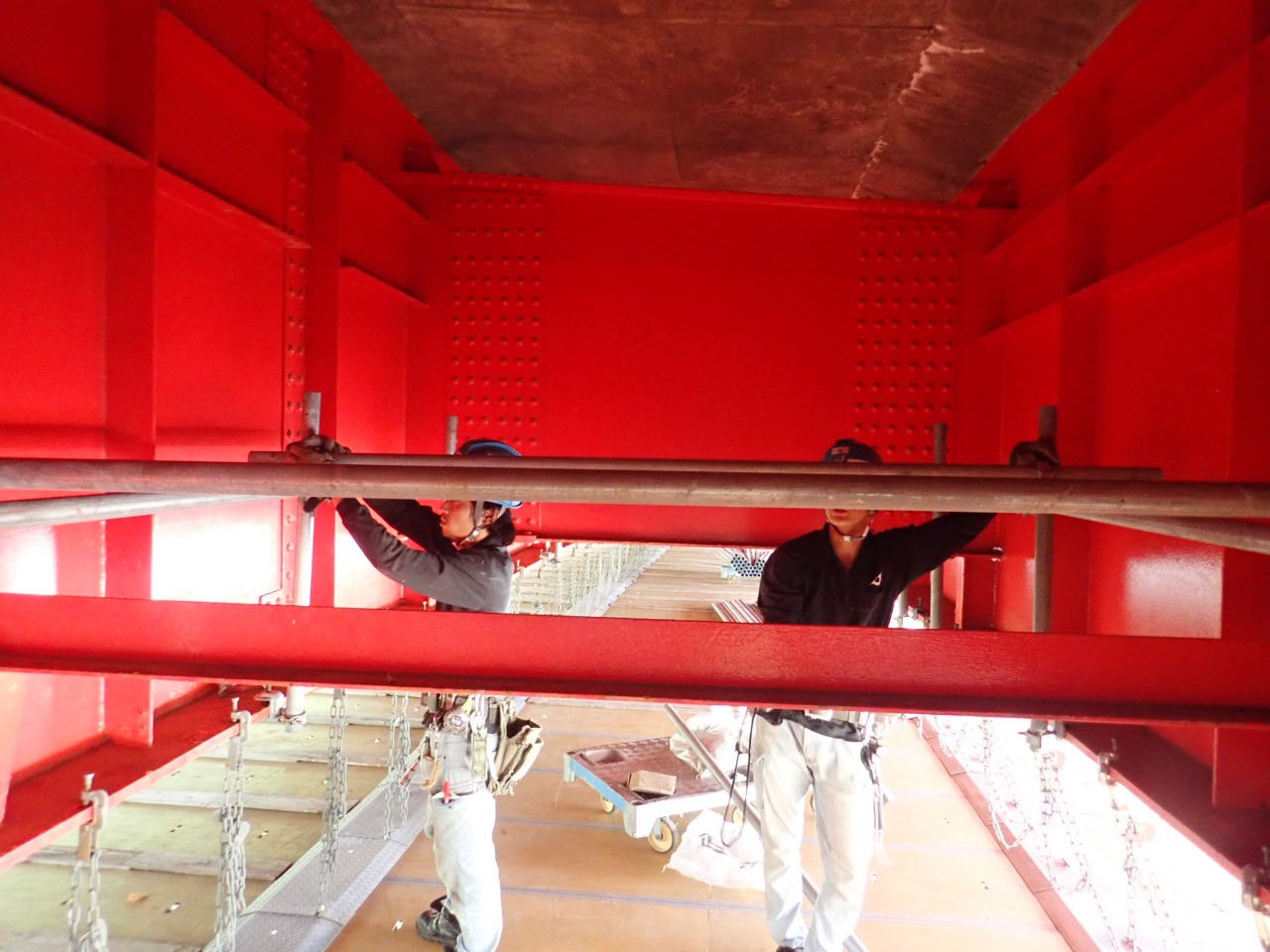

主体足場組立状況

中段足場組立状況
朝顔組立状況

シート張防護工状況
クリーンルーム組立状況
主体足場組立完了

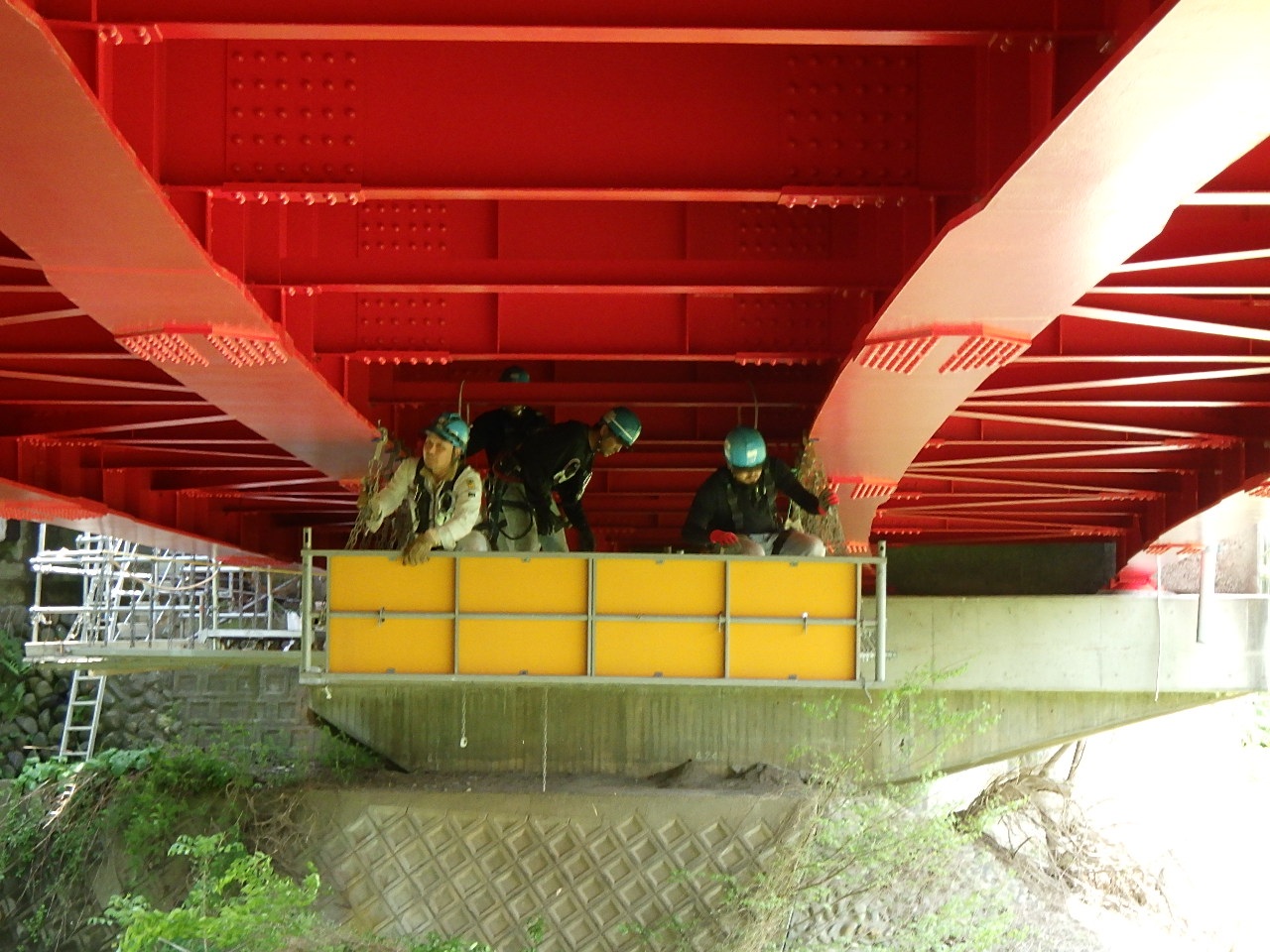

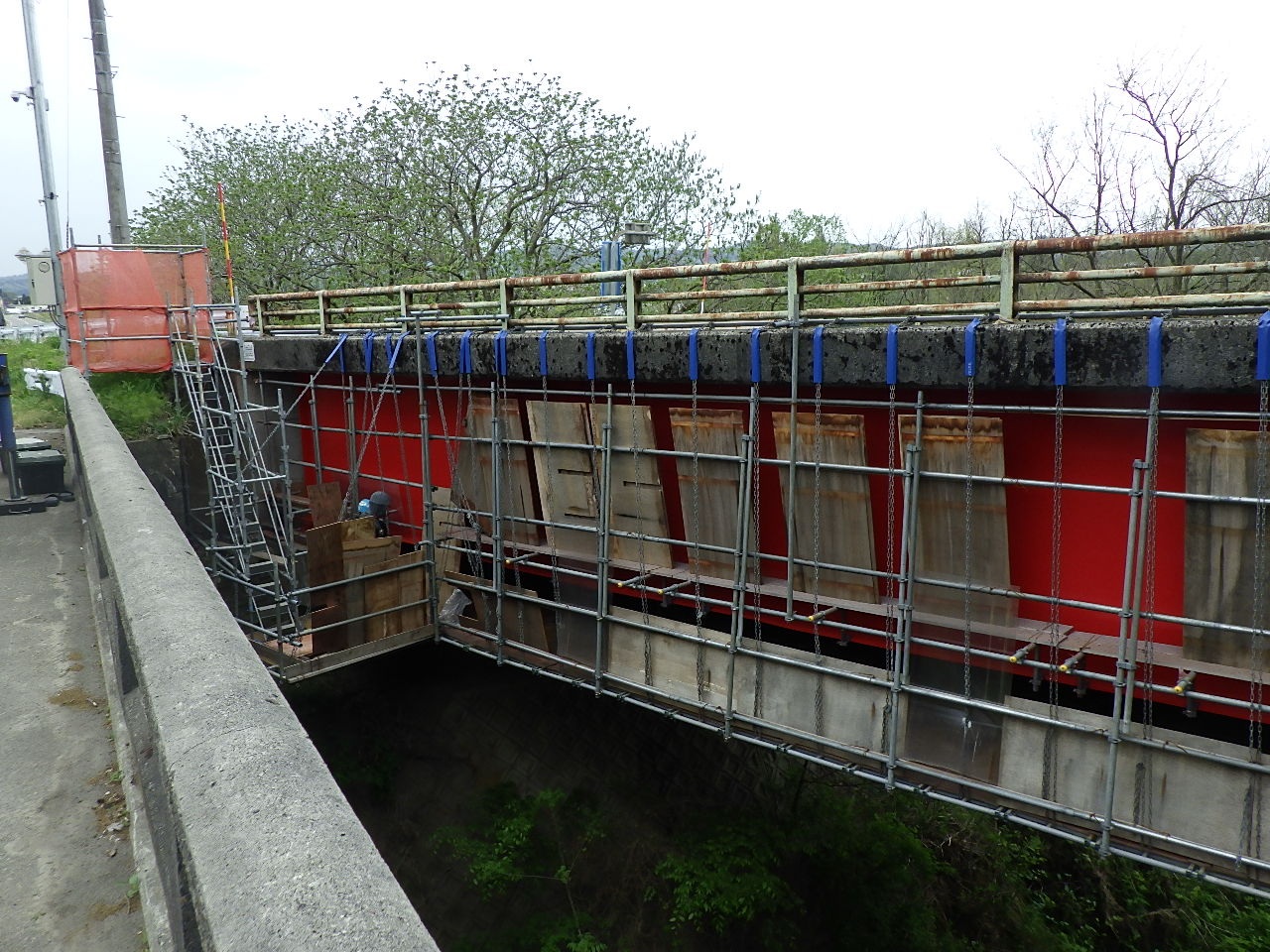

足場組立完了
着手前の現場状況です。 順次作業を行う予定です。 今後とも当工事をよろしくお願いいたします。
